工事実績(事例集)

2024.08.03

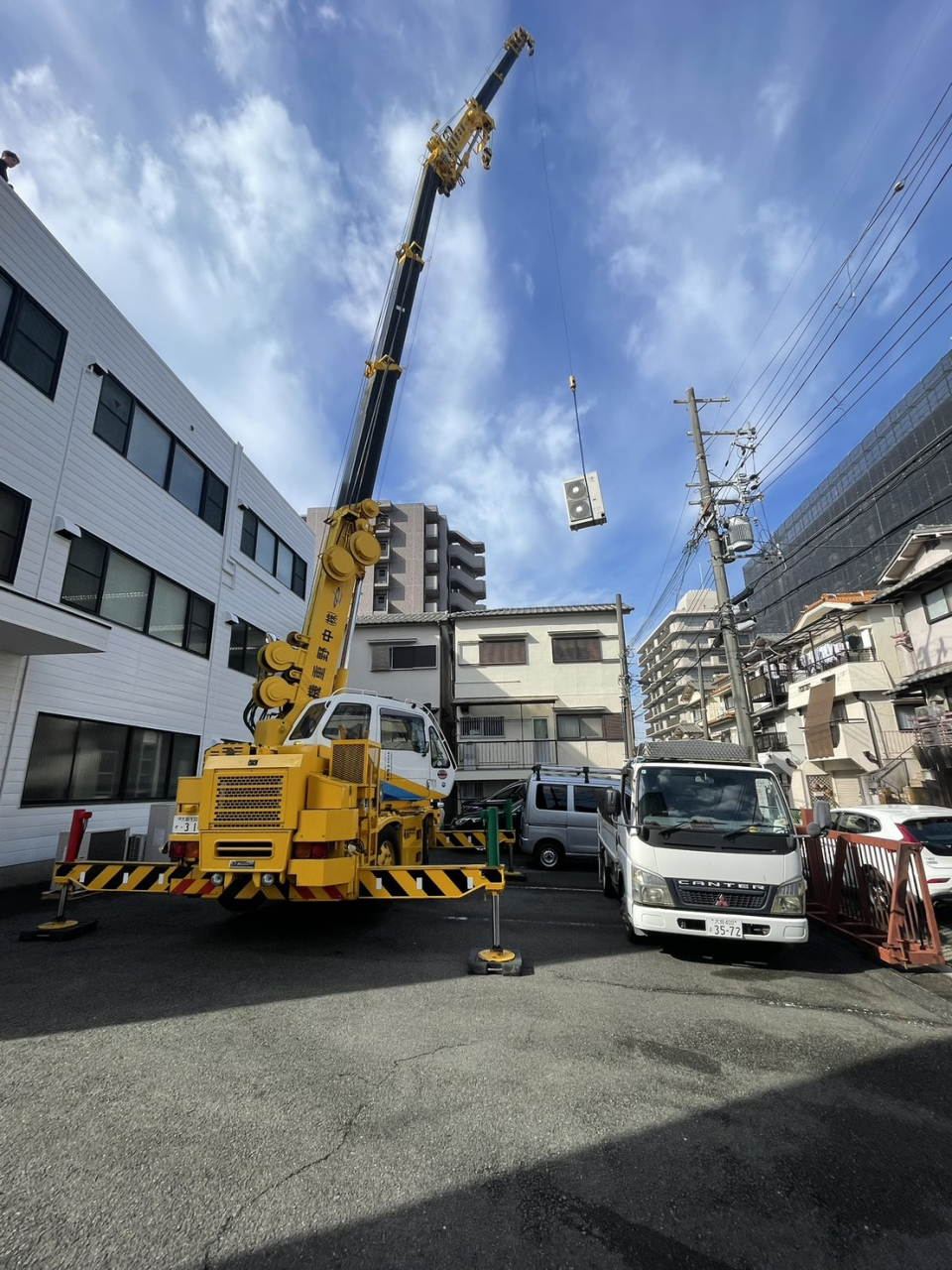

ピタゴラスクレーン 夜間作業in枚方市

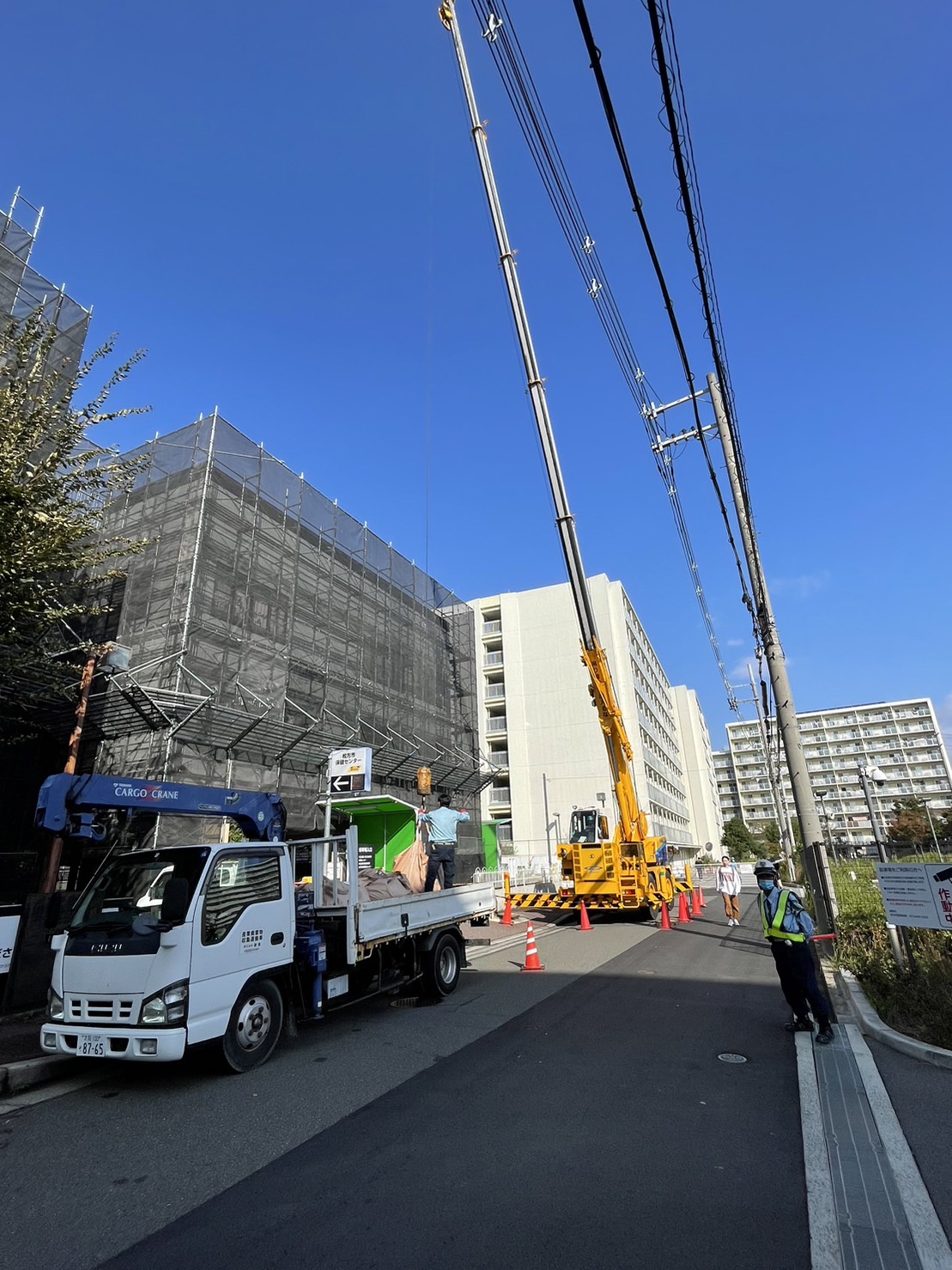

7月枚方市の某バス通りにて夜間作業でピタゴラスクレーンを使用しました。弊社では現場の打合せ、許可証の申請、施工まで全て行いました。

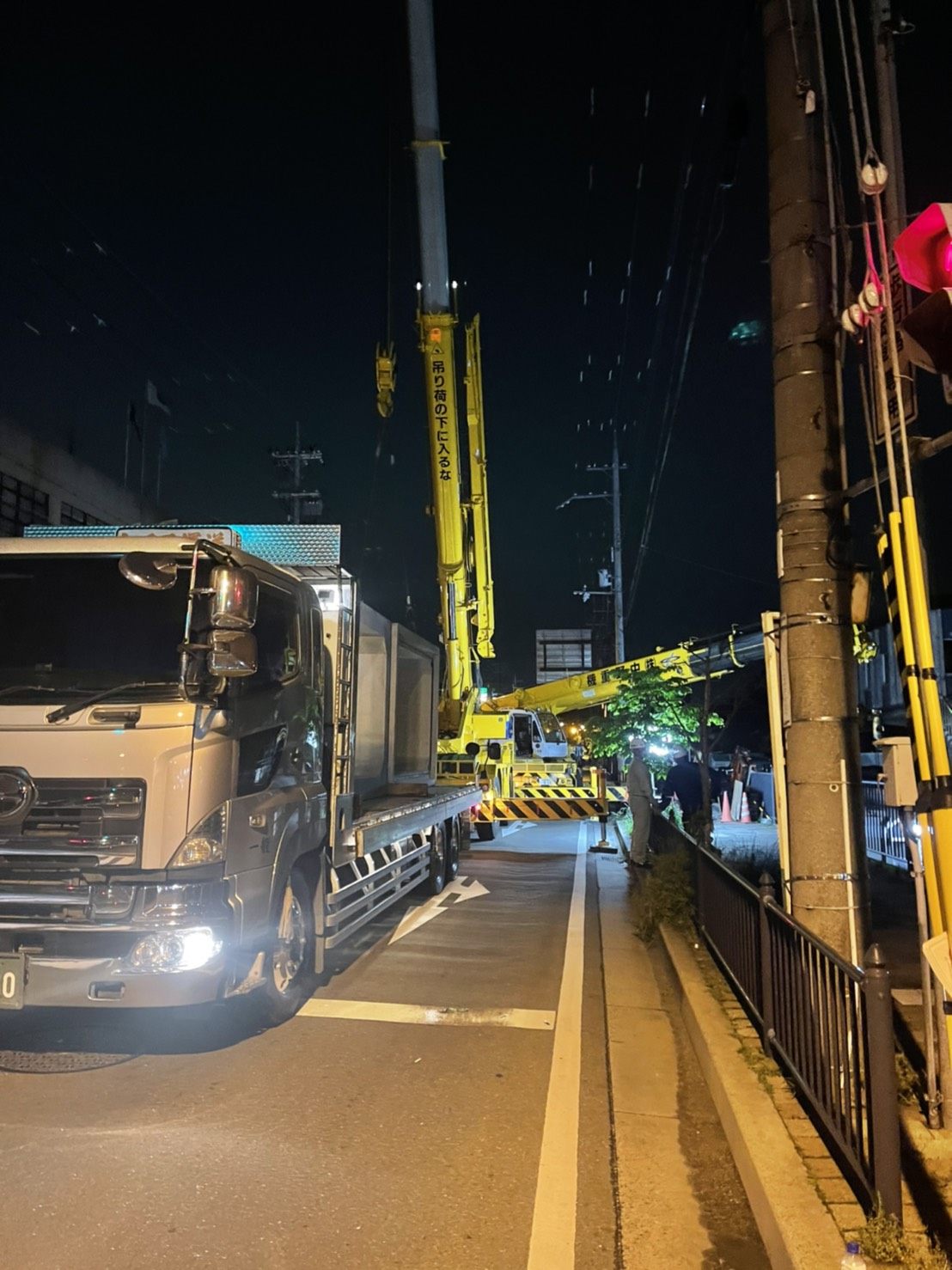

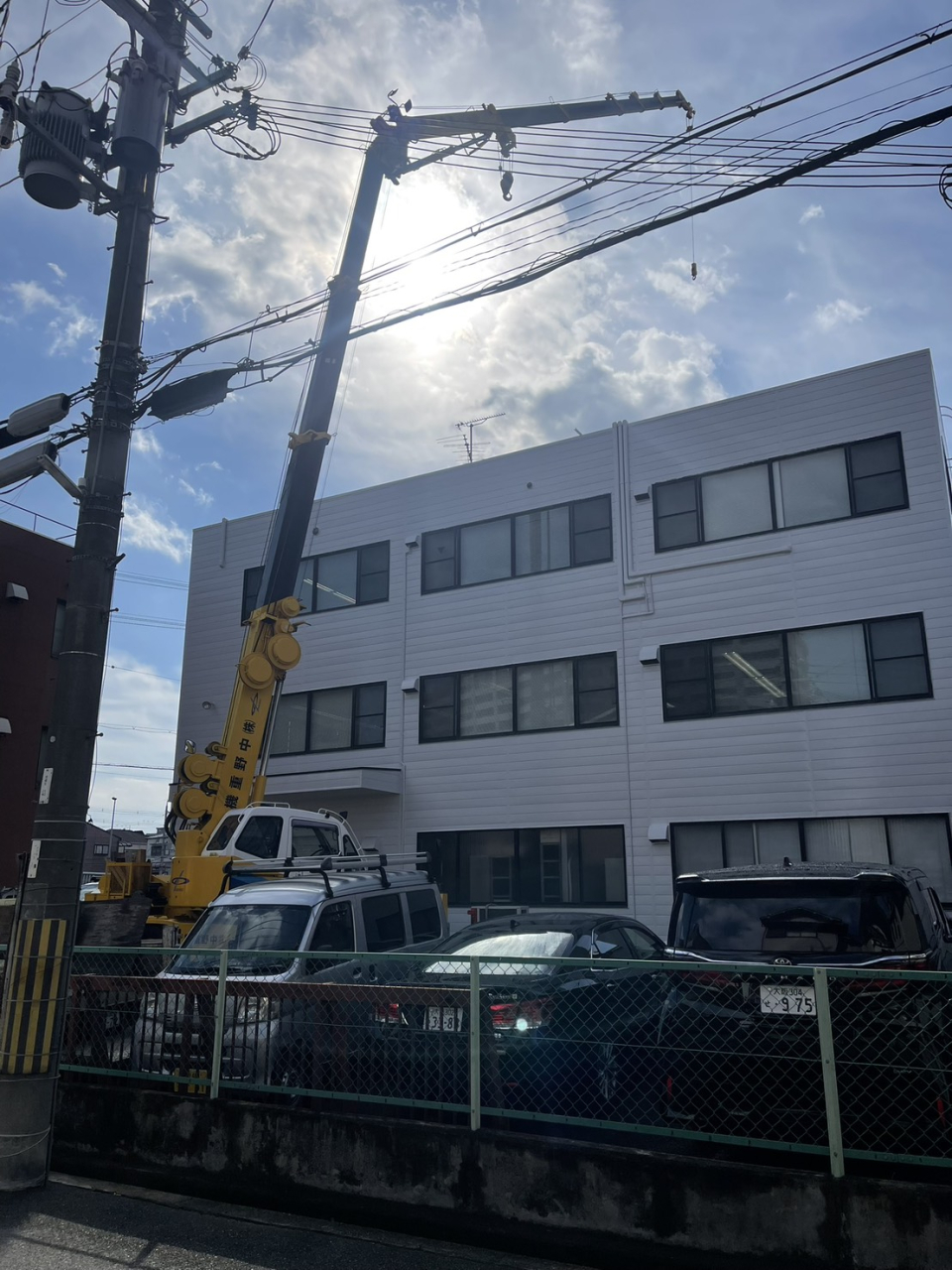

バス通りで一車線の使用だった為、昼間では許可証の申請が出来なかった為、夜間作業となりました。

電線があるかつ作業半径も遠く、ピタゴラスだからこそ出来た作業でした。

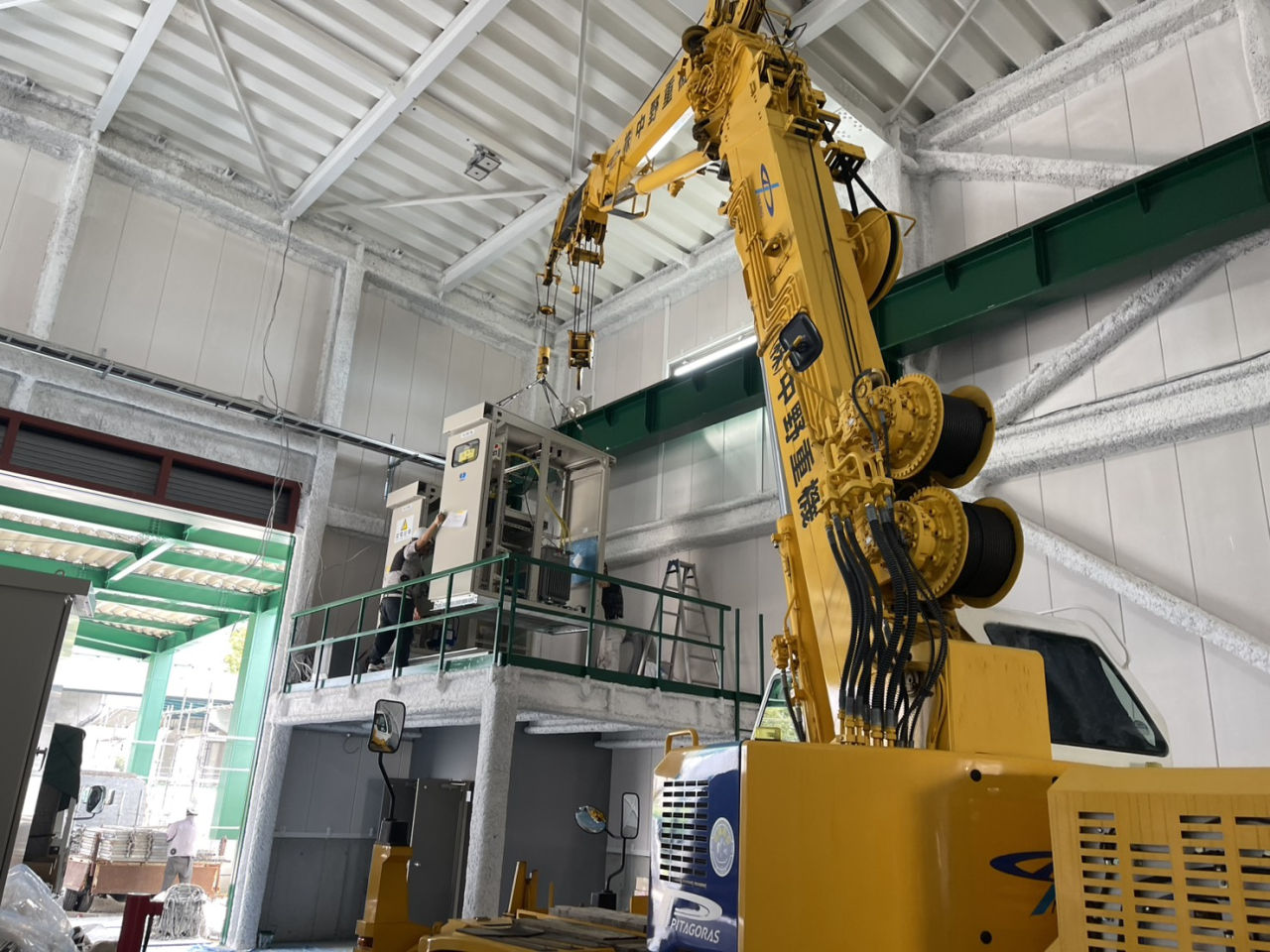

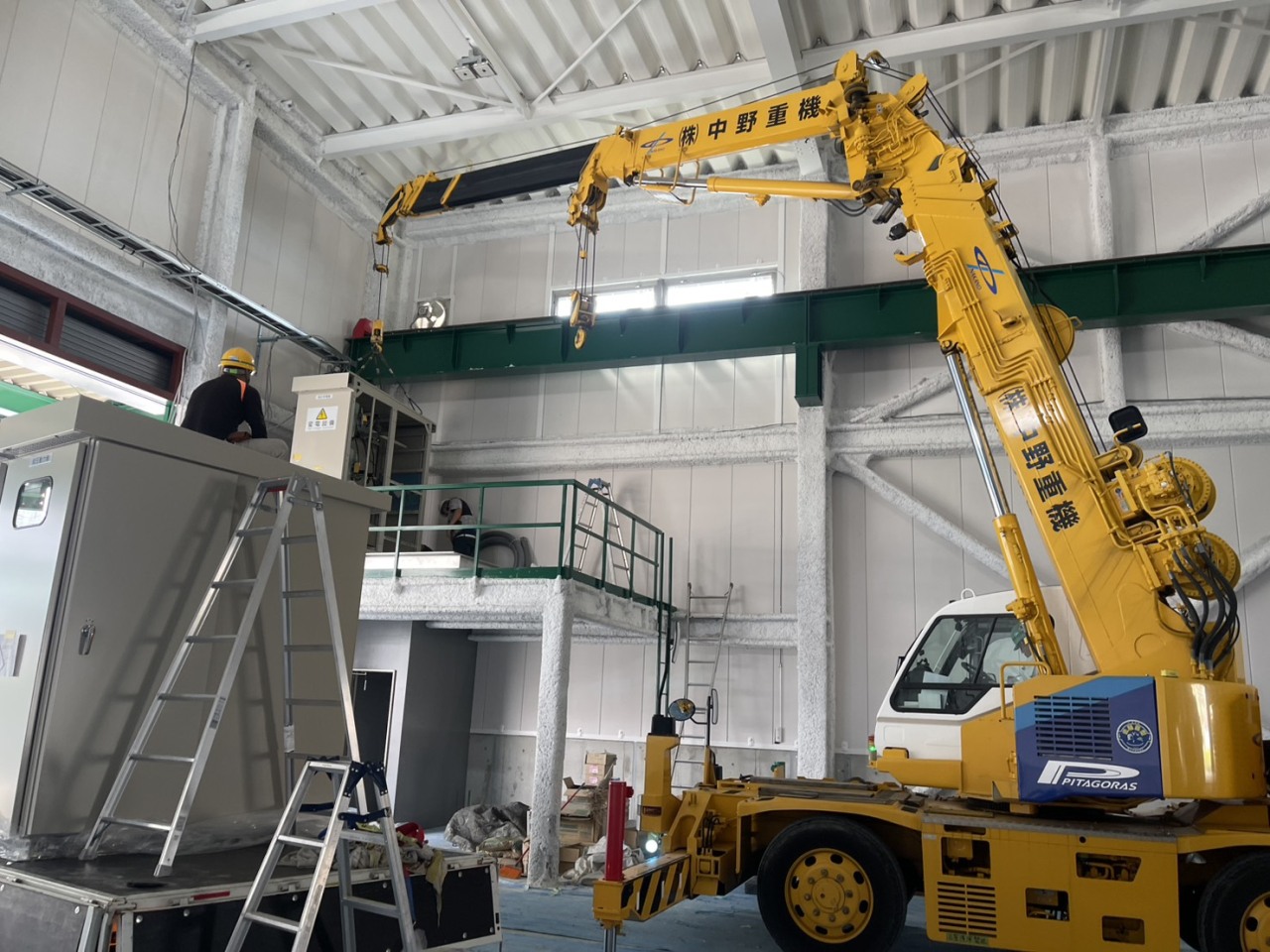

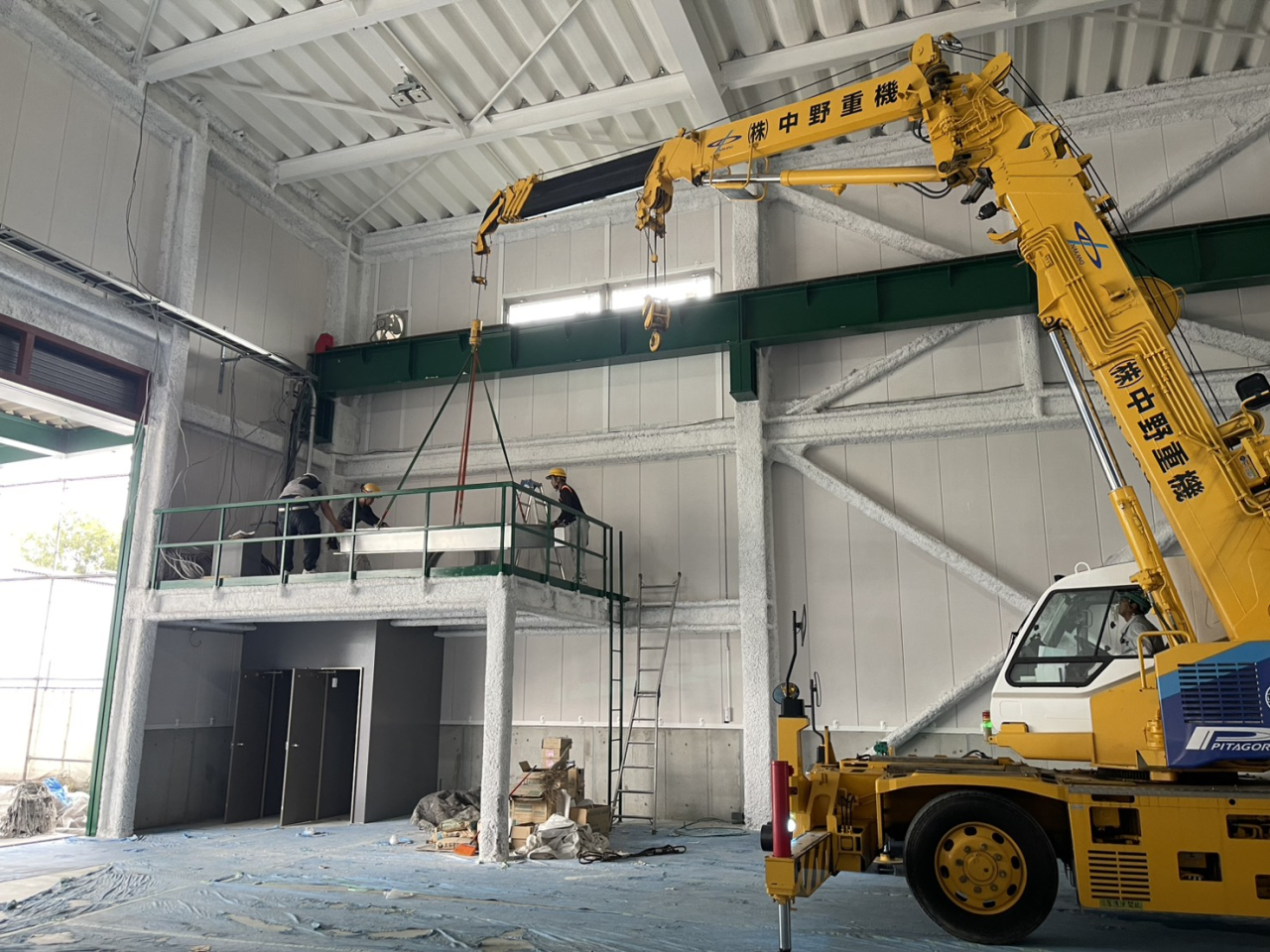

品物が室外機だった為、ピタゴラスの能力範囲内で安全作業で行うことができました。

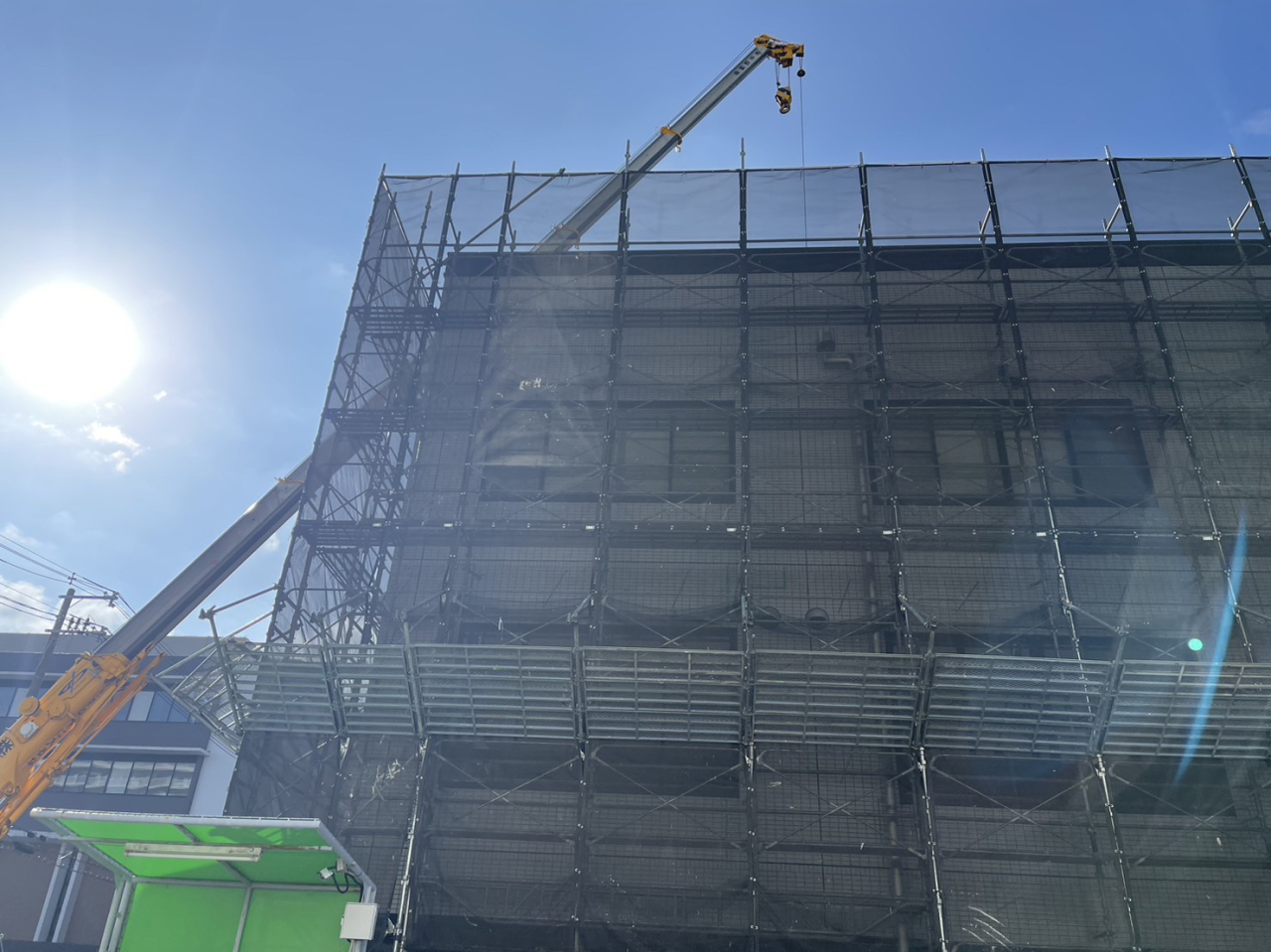

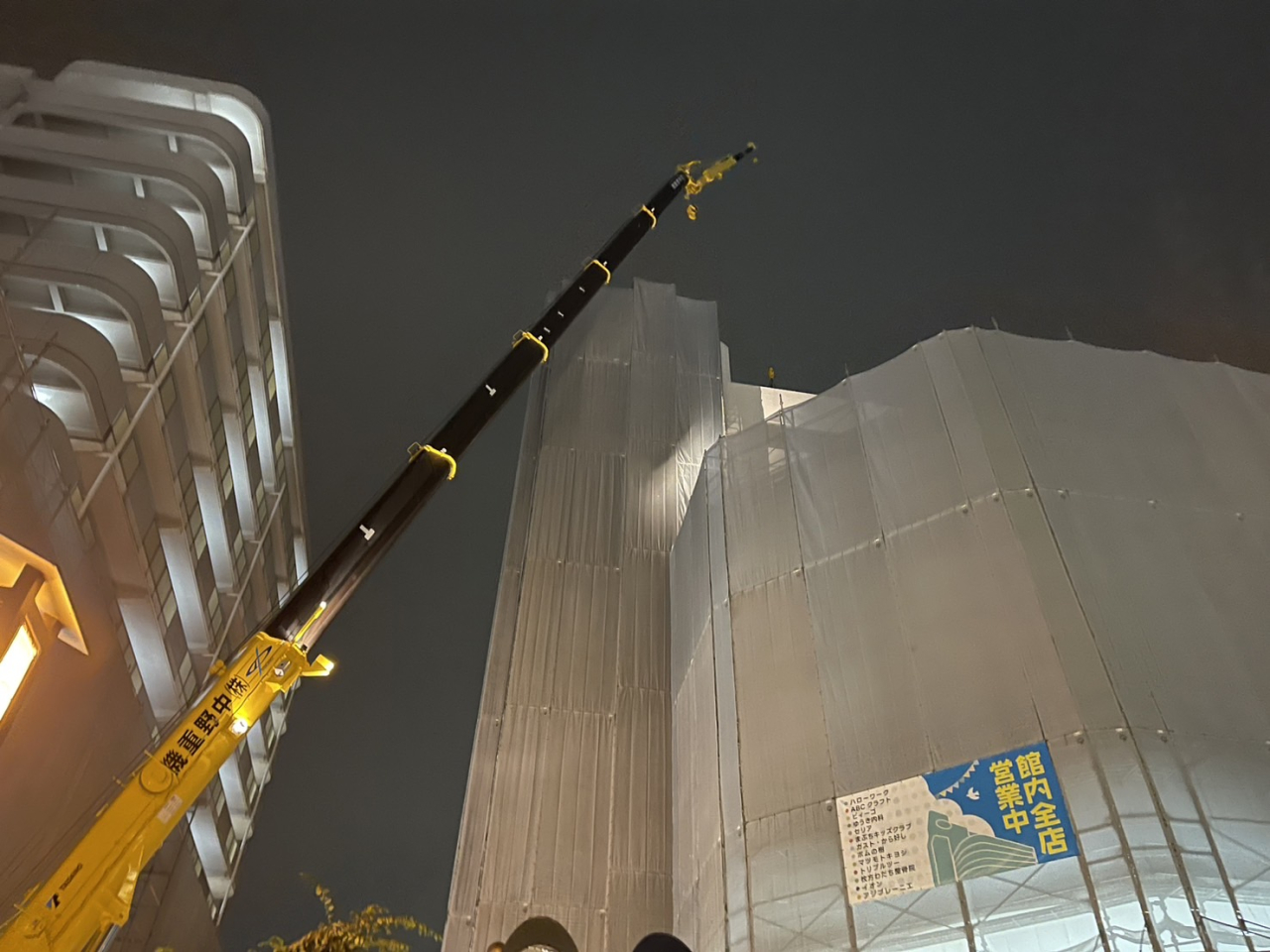

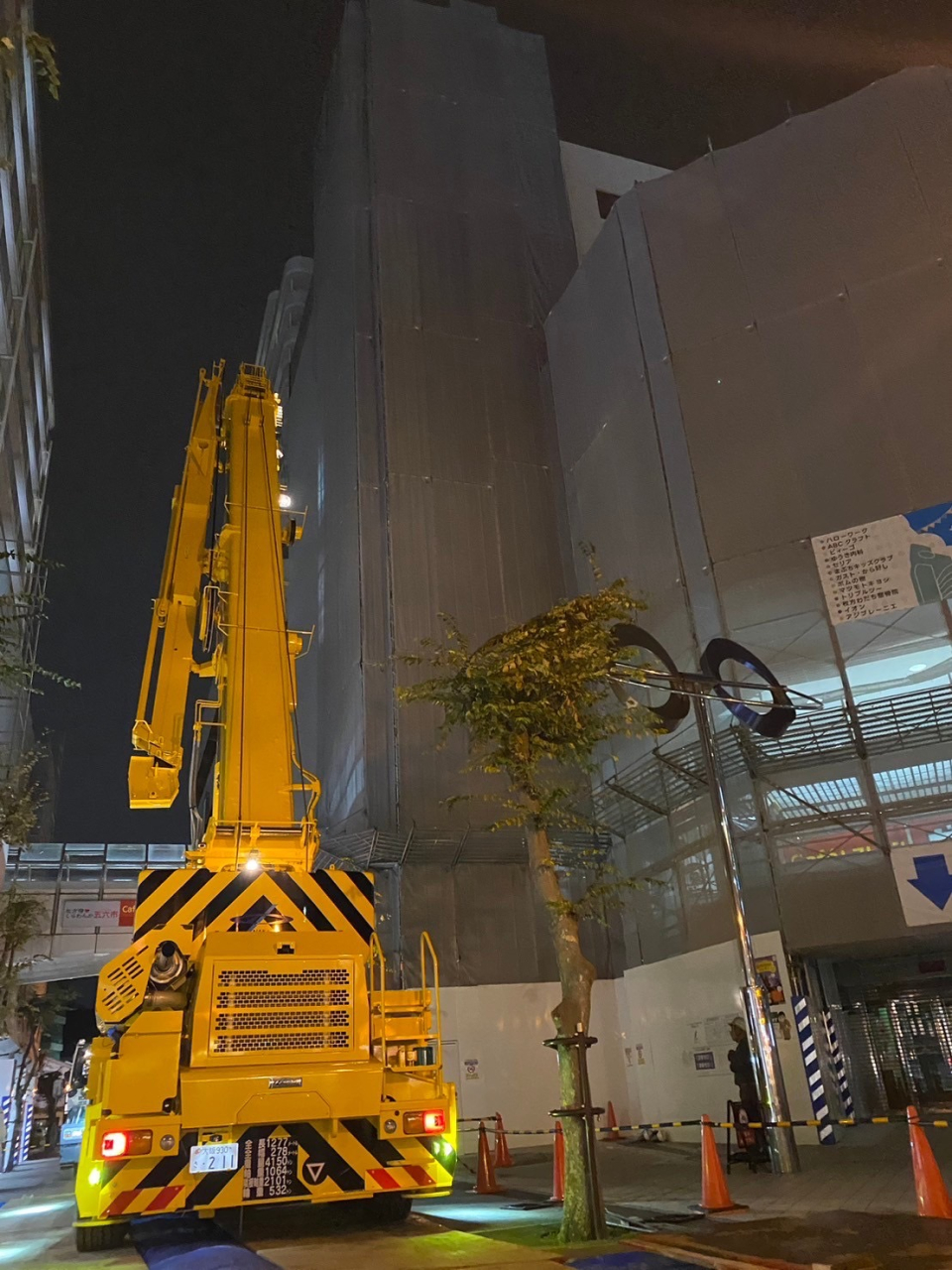

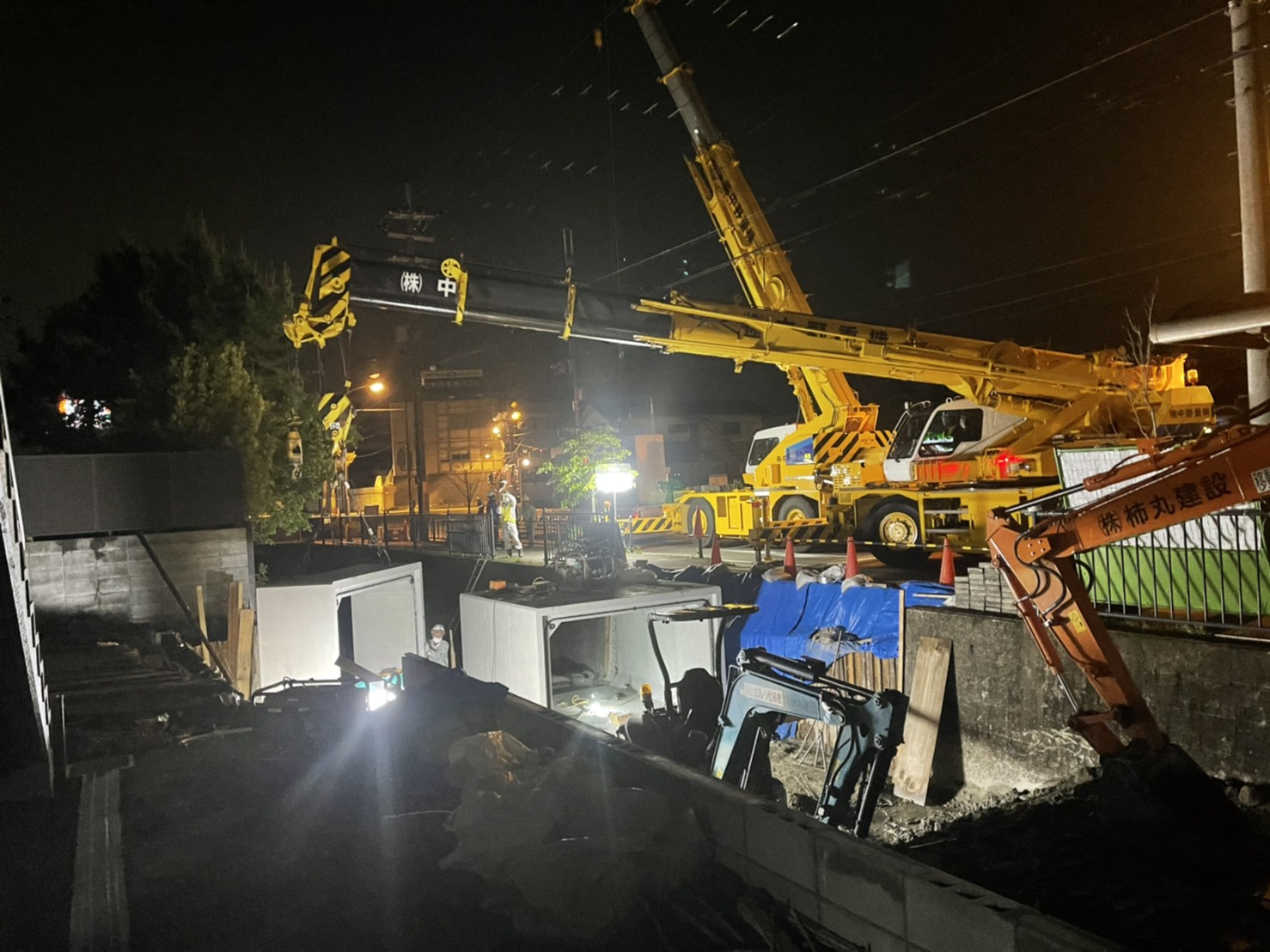

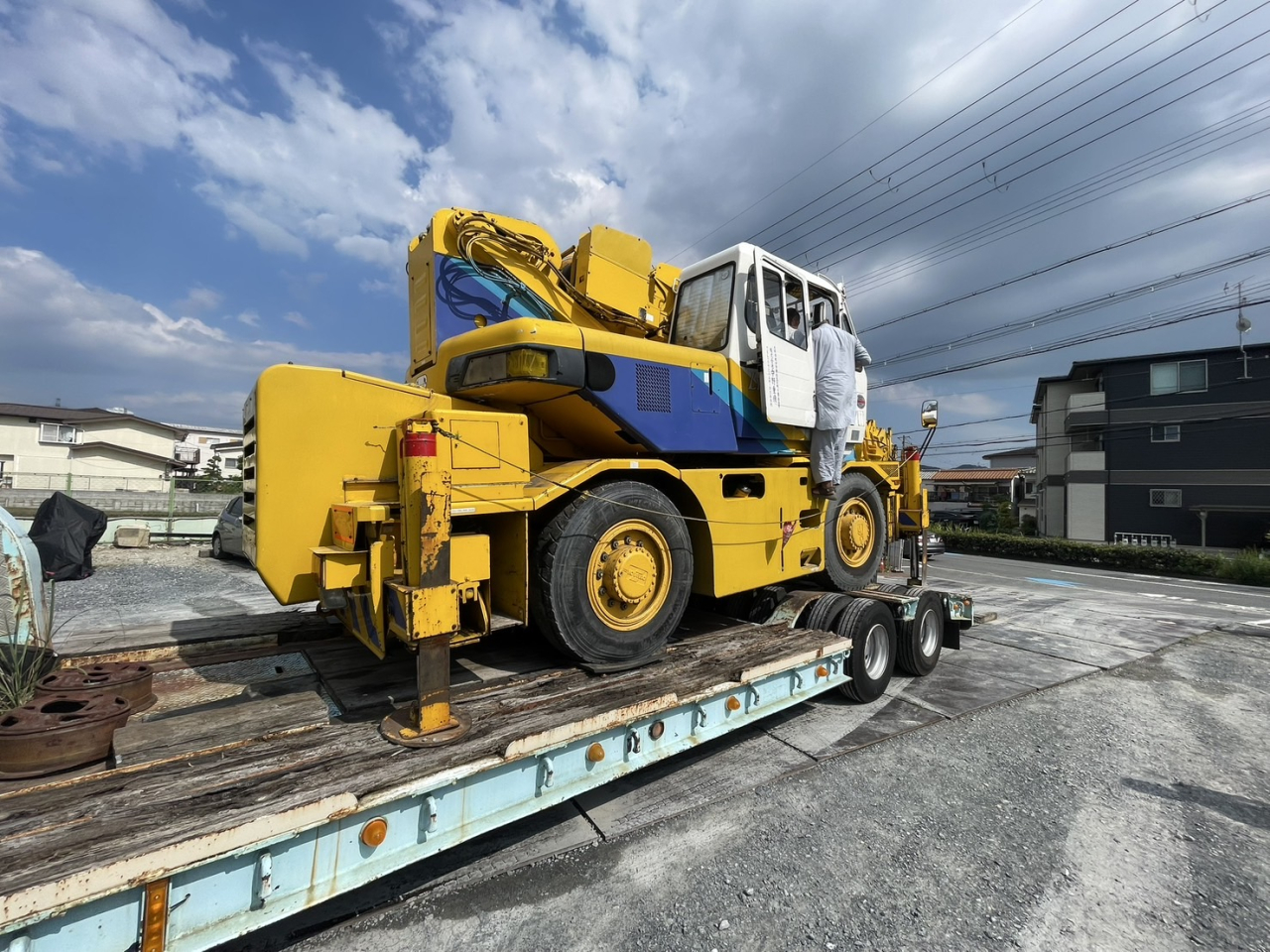

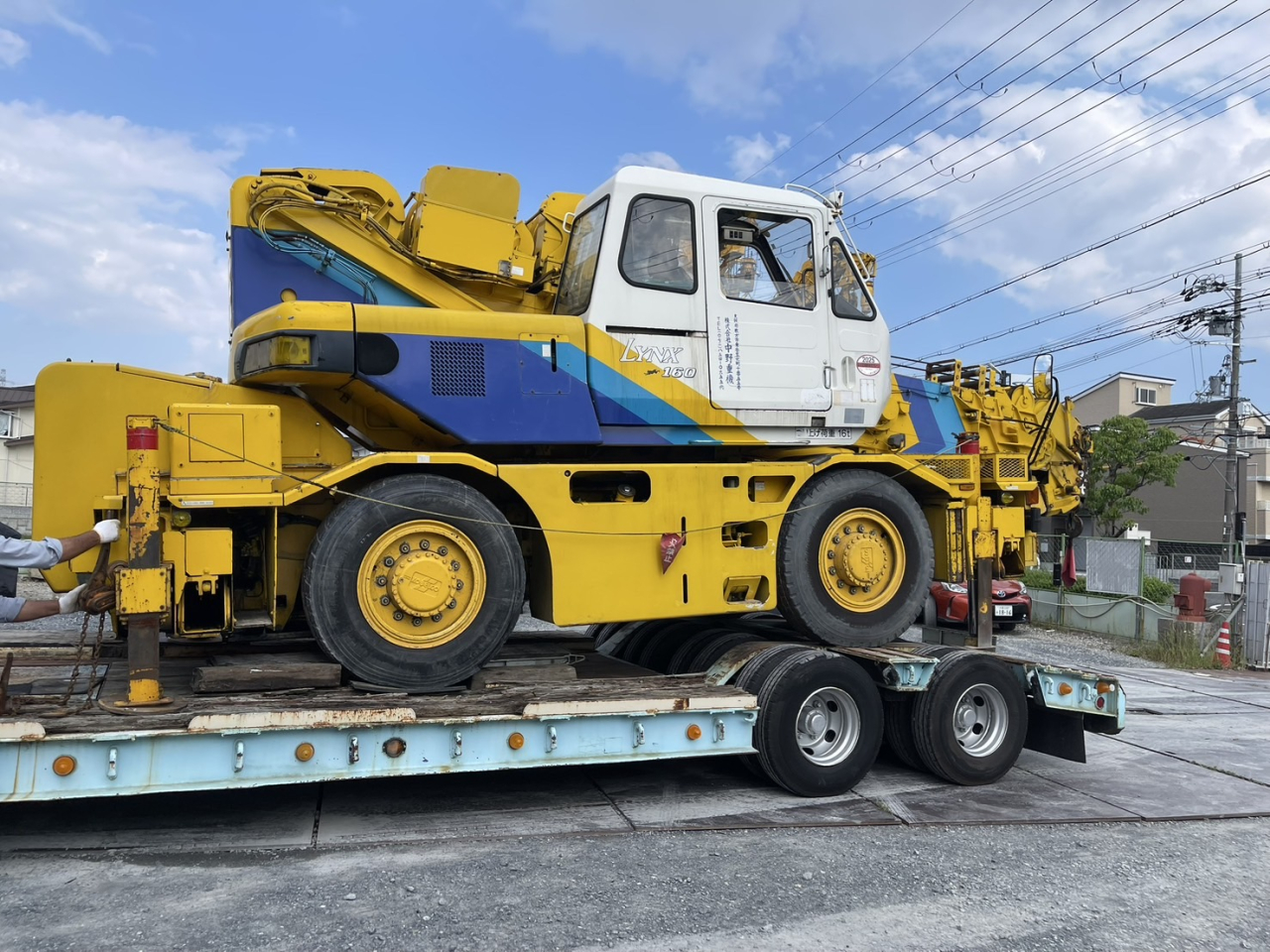

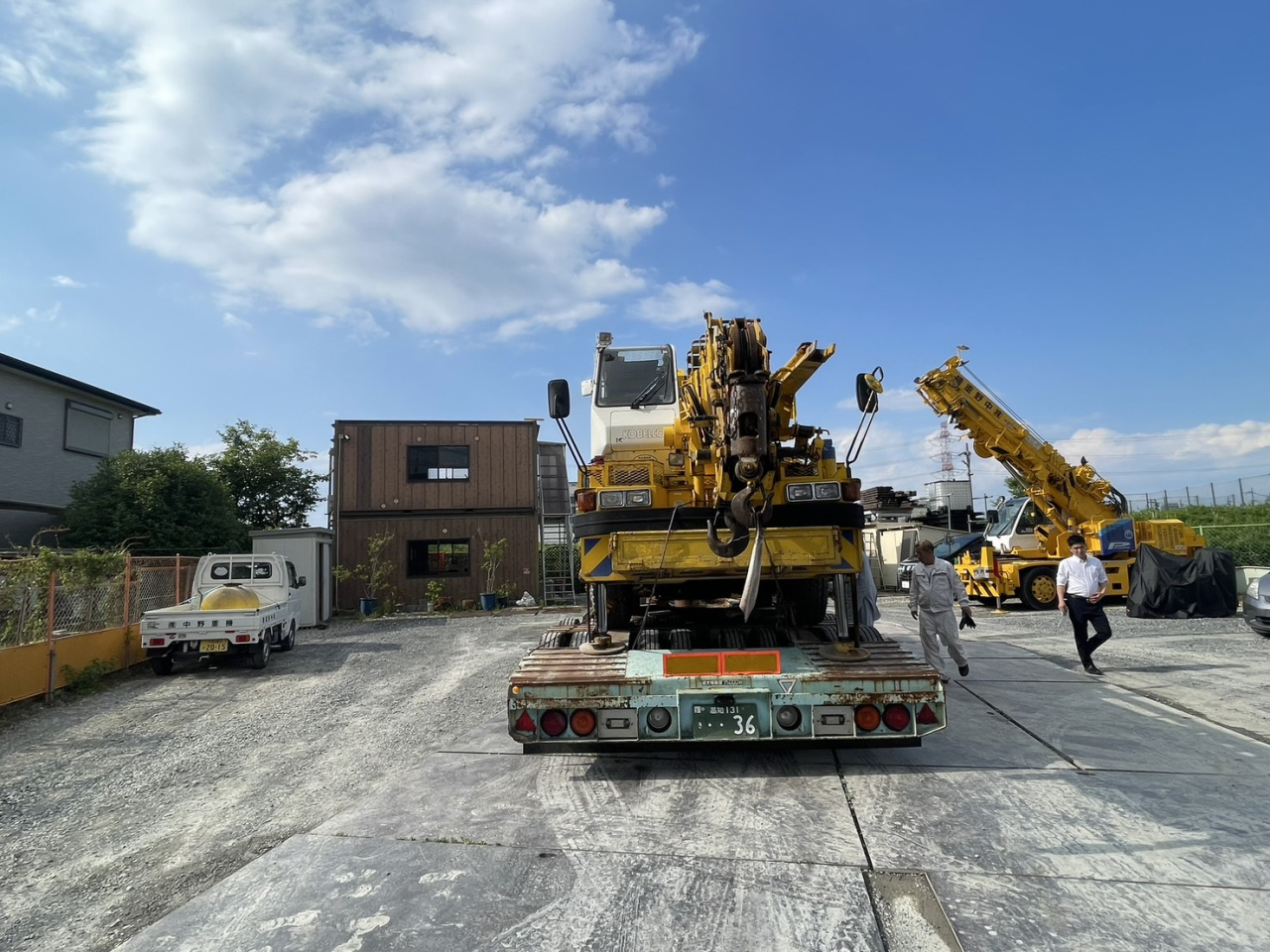

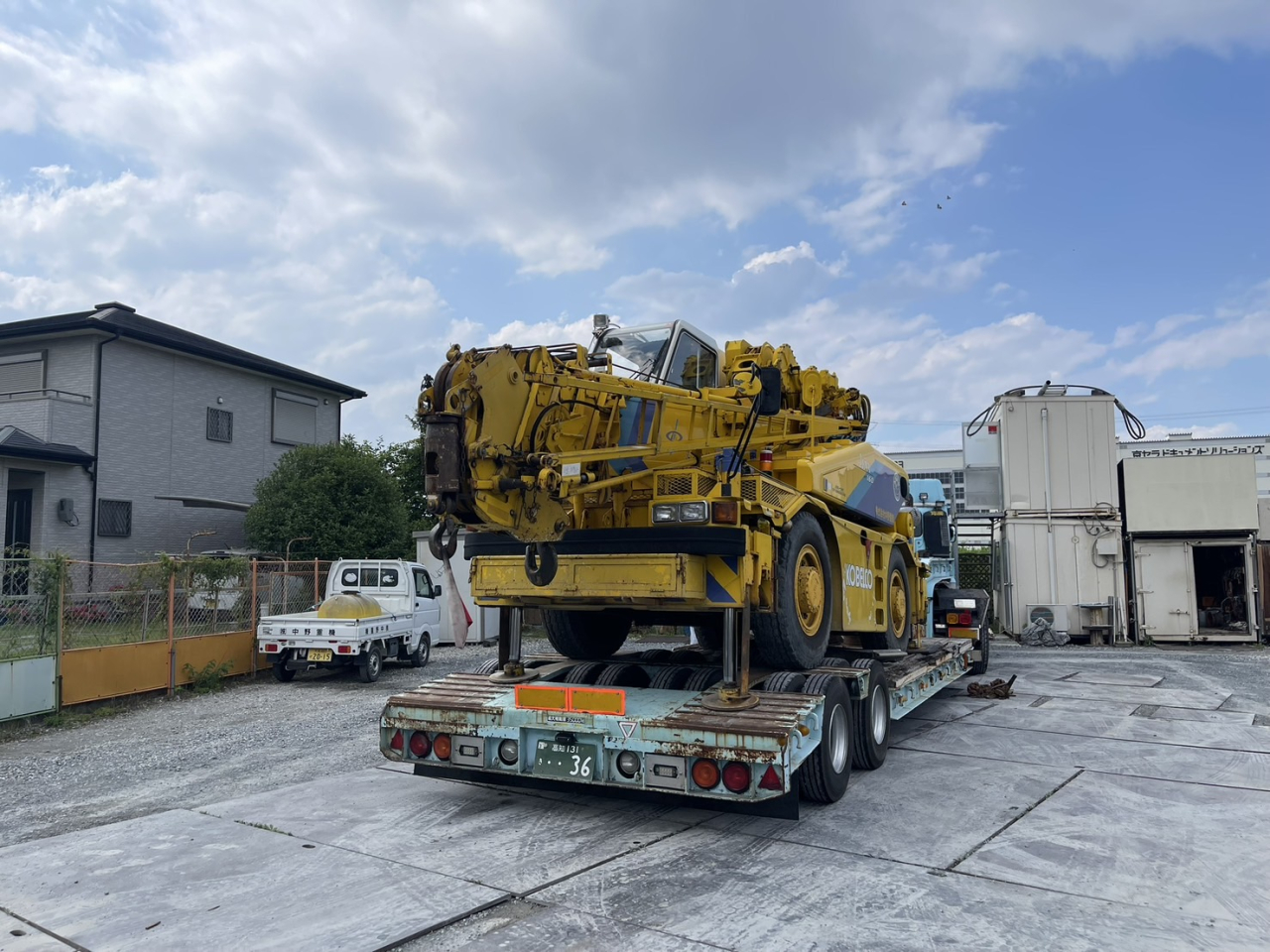

梅ちゃん現場_page-0001

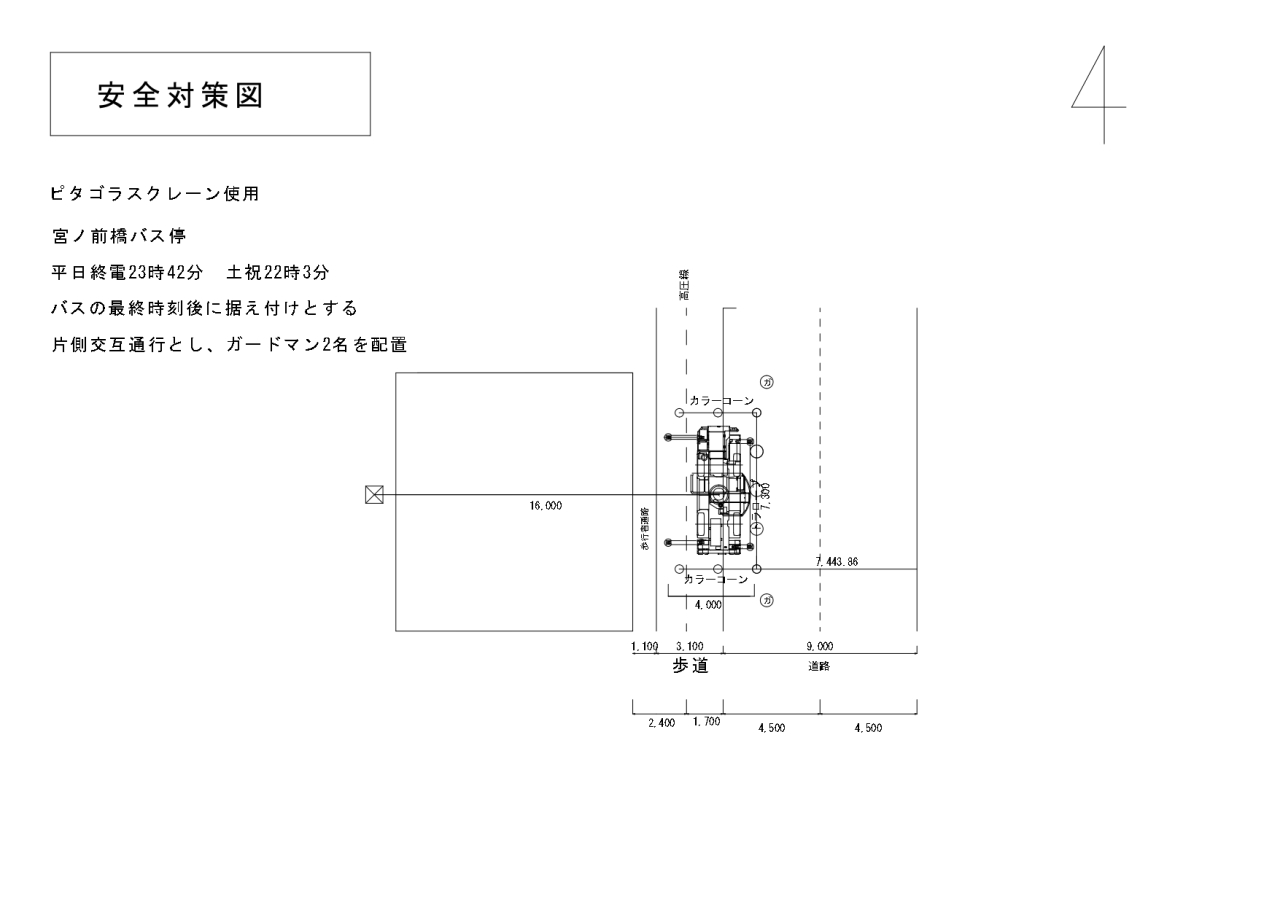

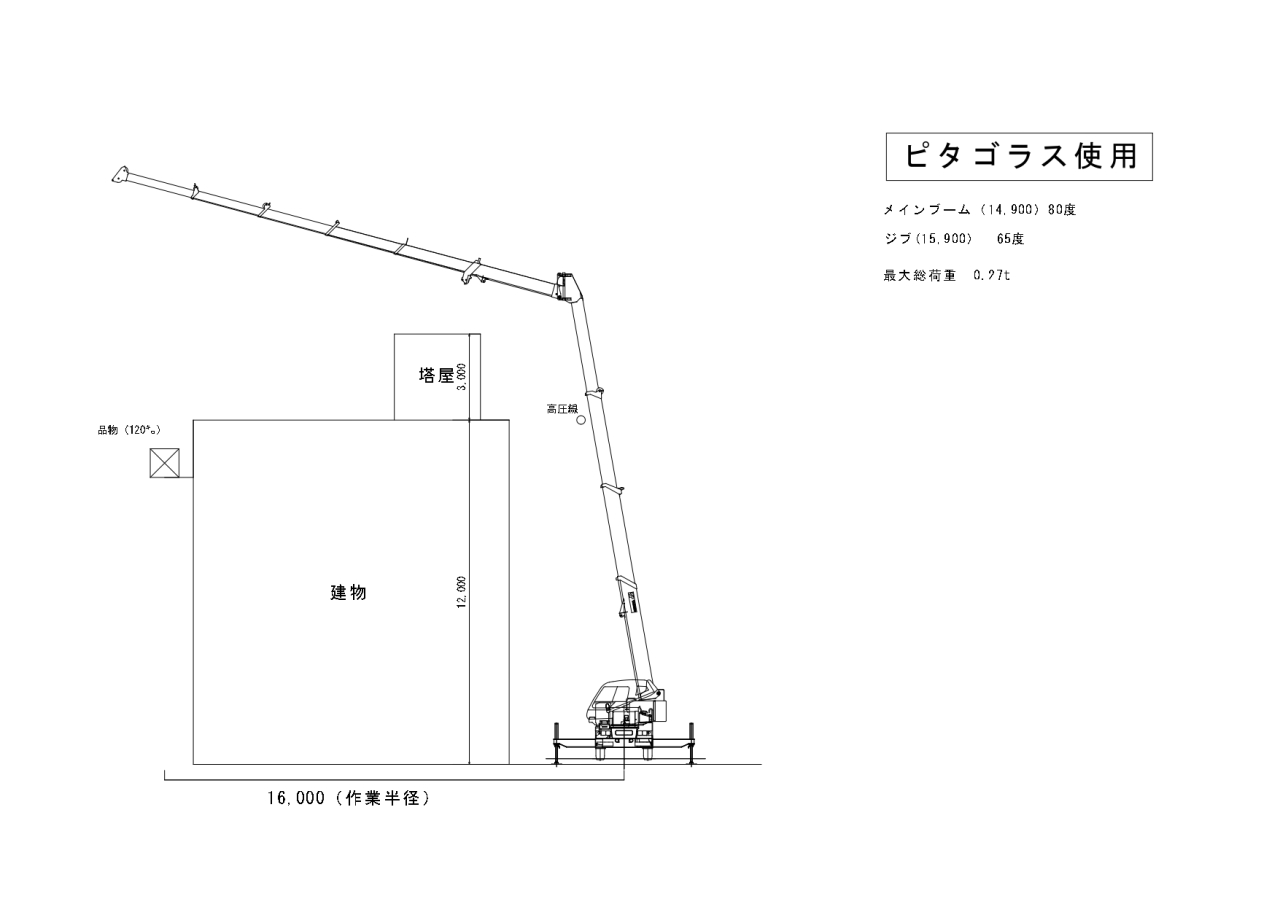

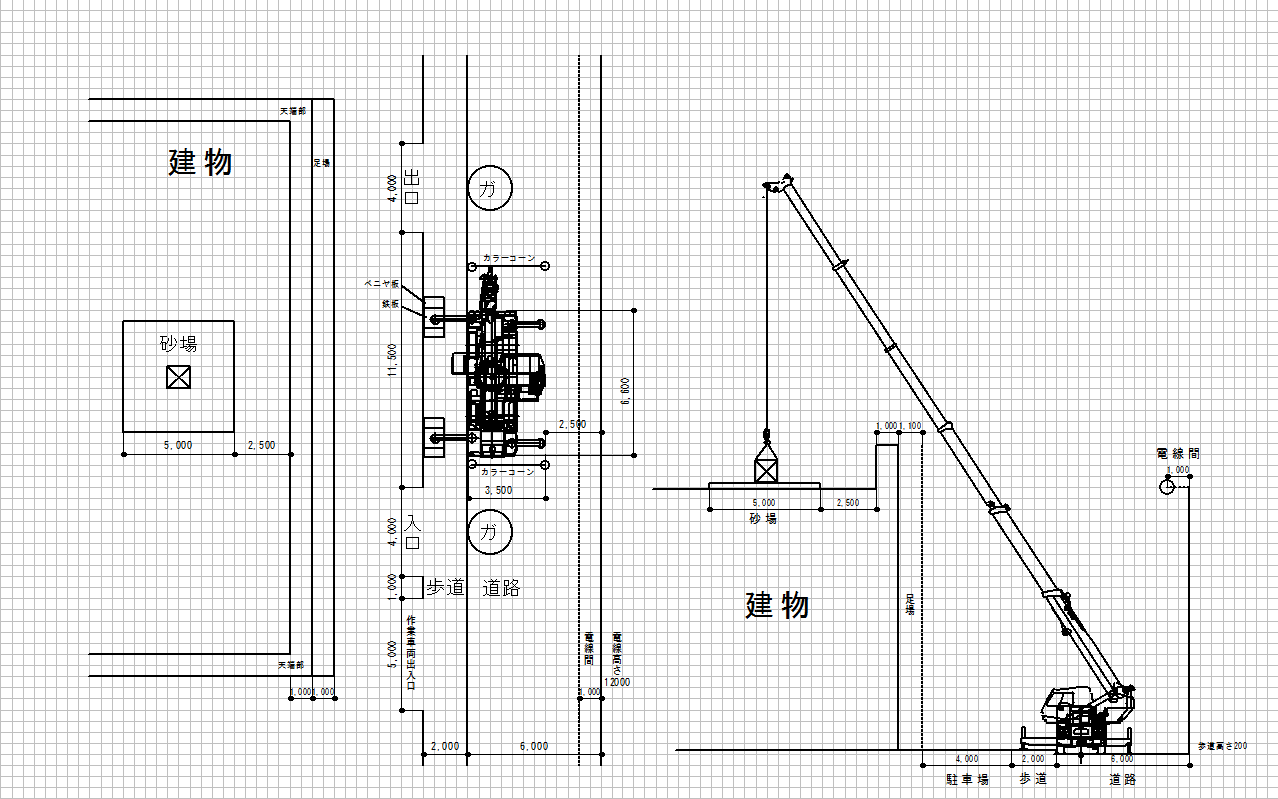

平面図の作成(道路使用申請に使用)

作業半径を出すために現場での寸法の測定を行い、平面図に書いた後に障害物(電線)をかわした時のクレーンの据え付け位置を確定させます。

無題_page-0001

立面図の作成(証明用に作成)

平面図を元に立面図の作成を行います。

ブームの長さや角度、ジブの長さや角度を割り出し最大総荷重の数値を出します。

今回は品物は120㌔なので充分です。

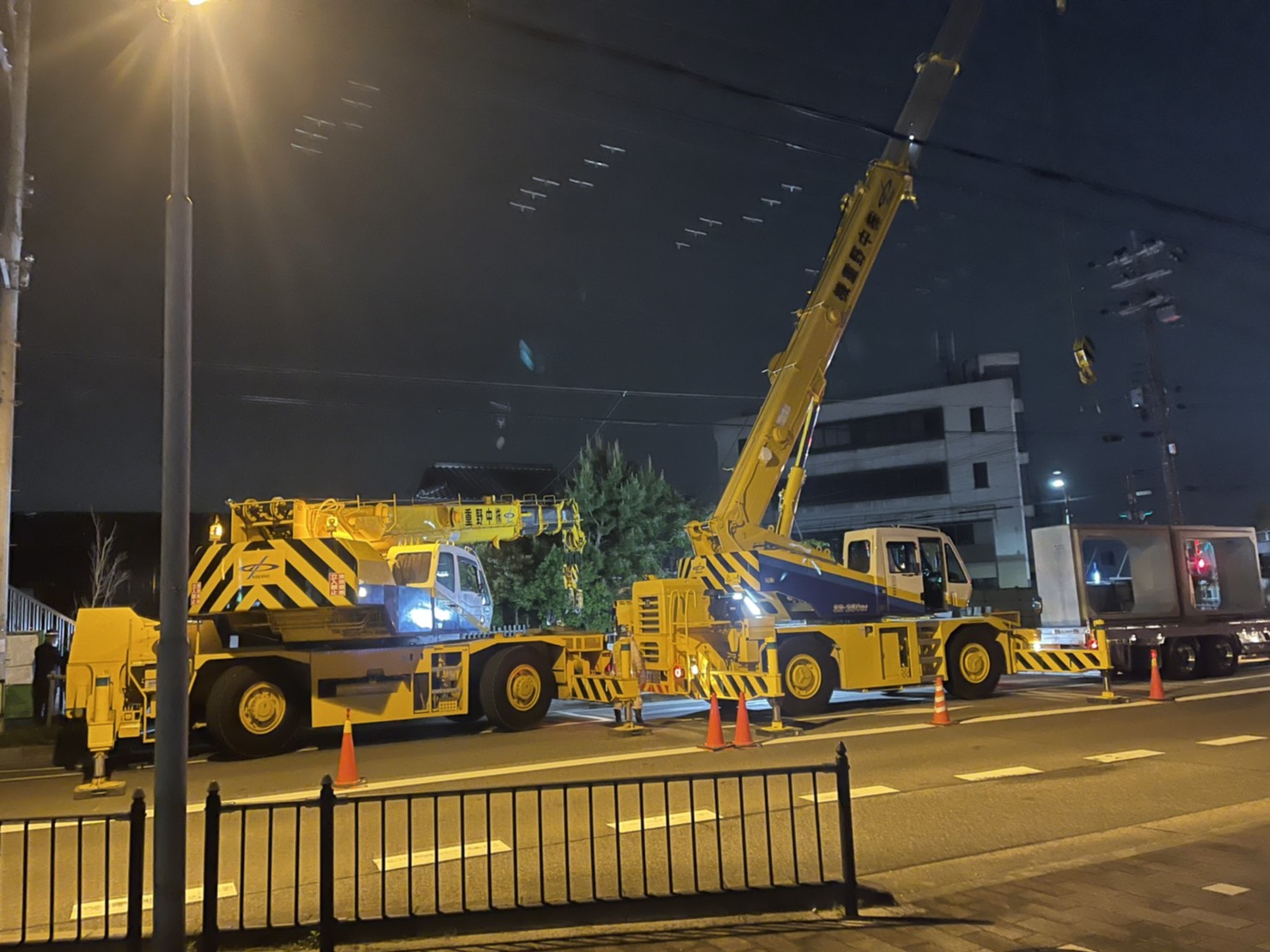

管轄の警察署への申請及びガードマンの手配などが済めばいよいよ施工日当日へ!!

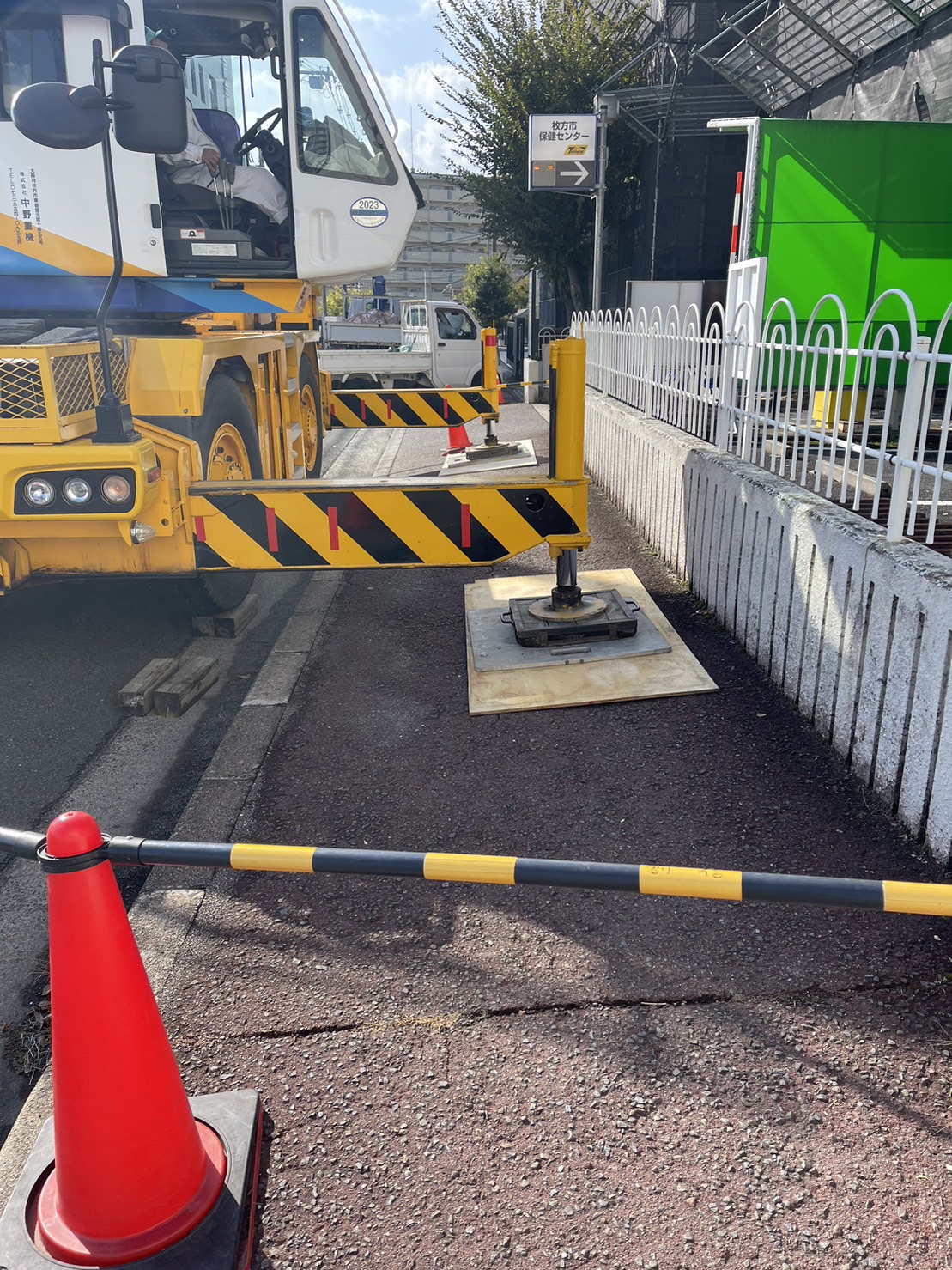

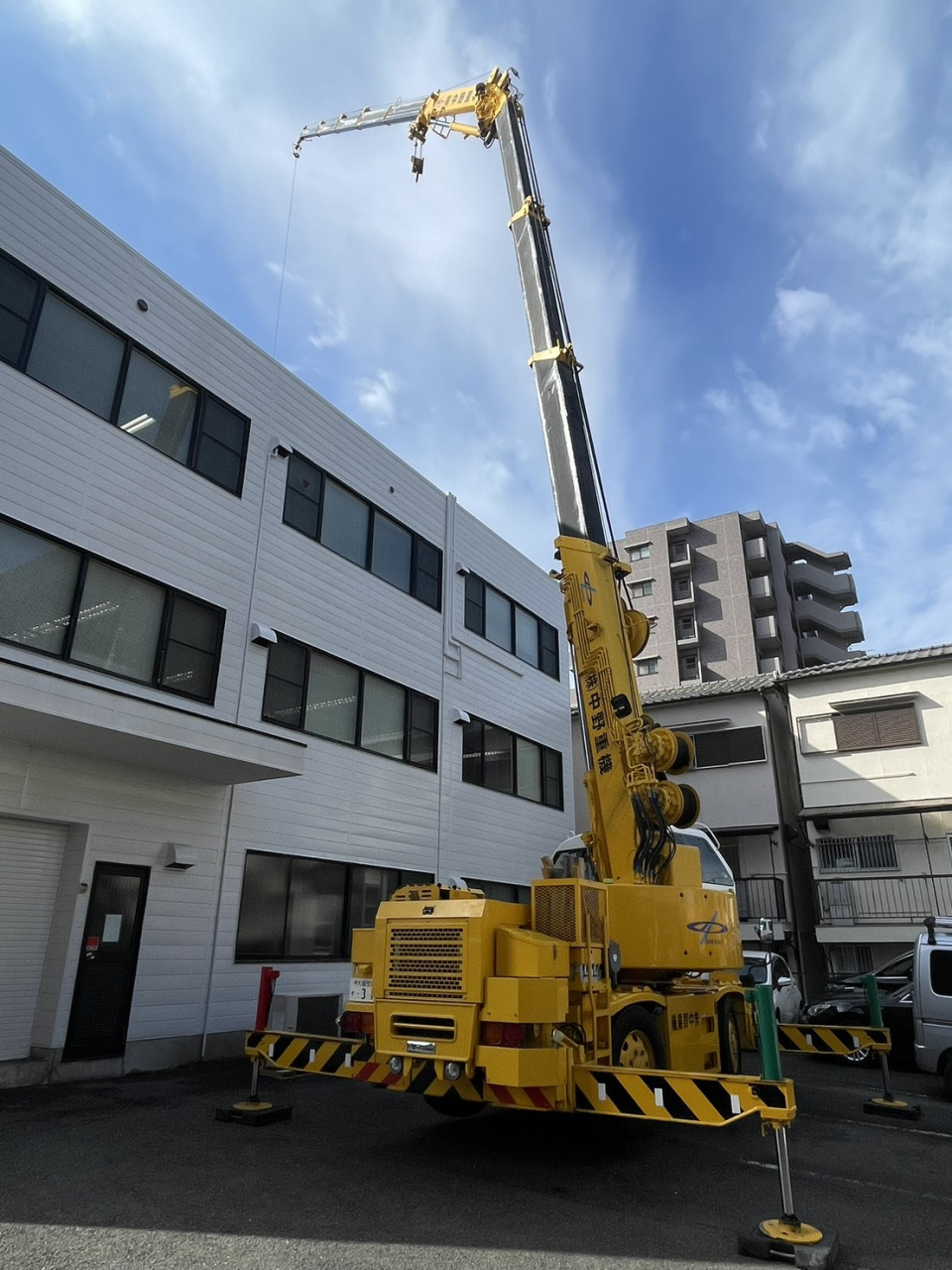

据付位置バッチリです。

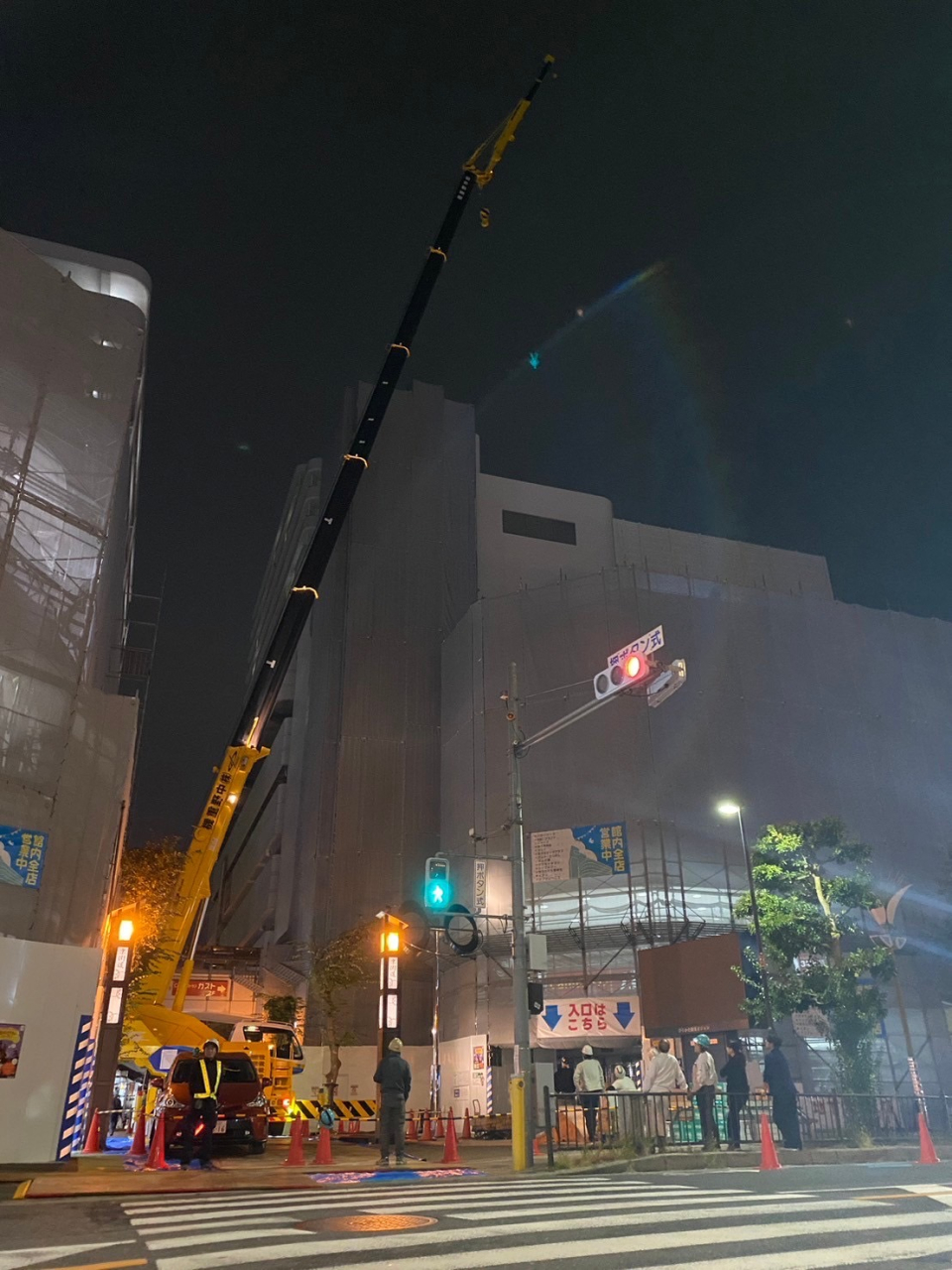

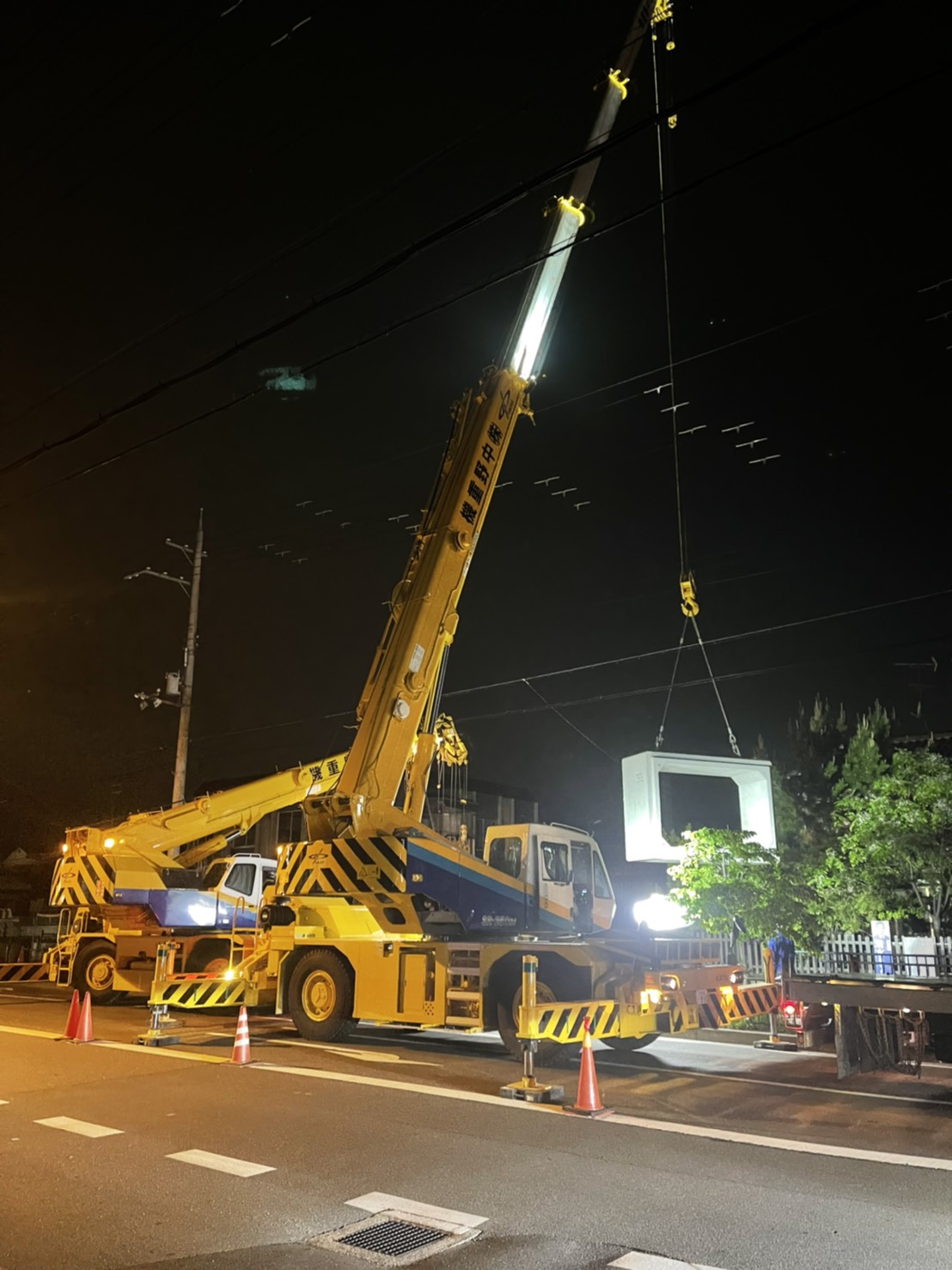

夜間で見にくい現場にも関わらず現場主任者の無線機を頼りに高圧線ギリギリまでブームを倒していきます。

カラーコーンを設置し安全対策を行ったうえで施工しました。

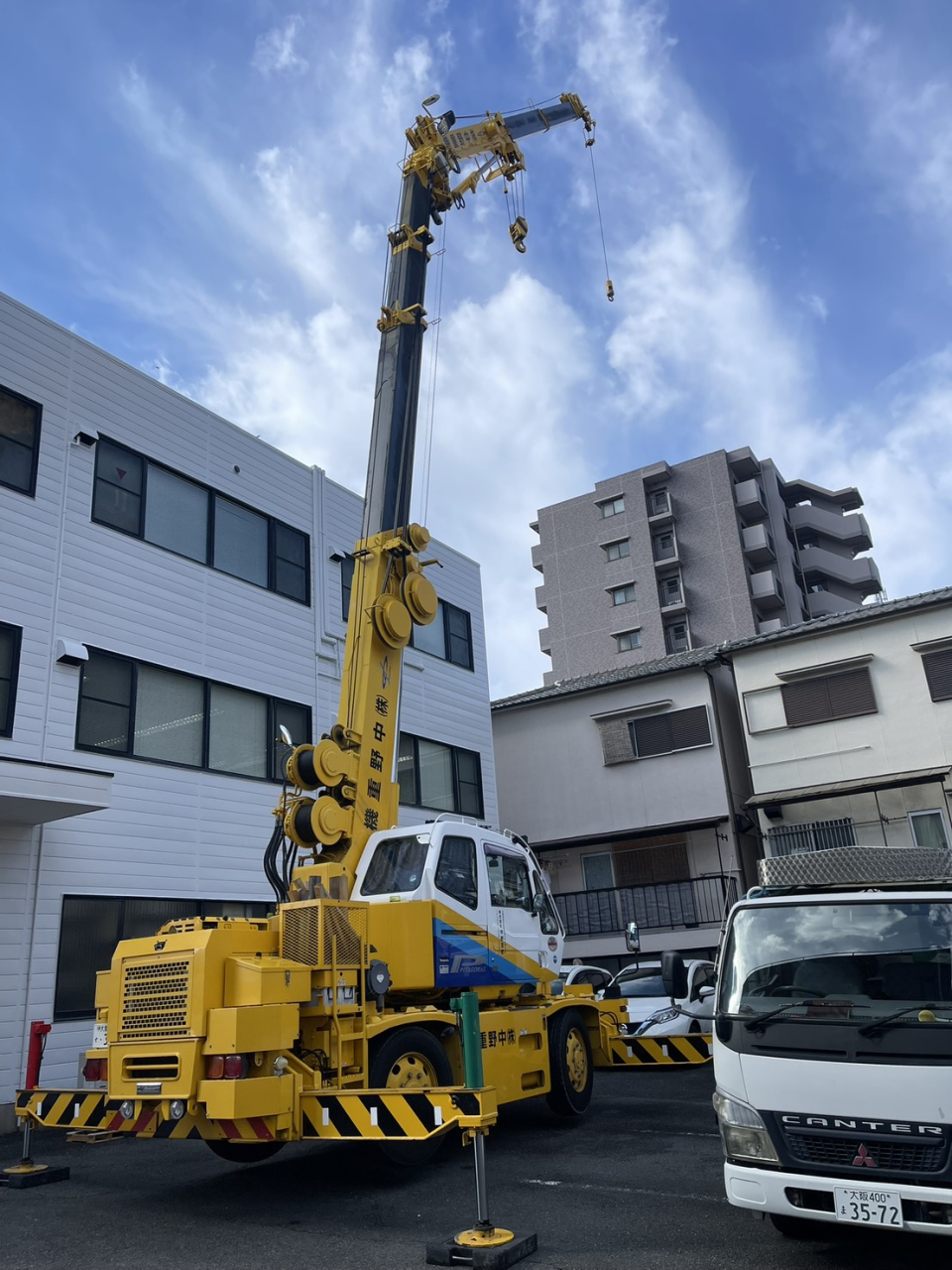

  • ピタゴラスクレーンGR-130F!!

ピタゴラスクレーンとは

メインブーム15.0m、ジブ15.9mにより

電線越しの作業や至近距離に障害物があるときに活躍するクレーンです。

電線が多い木造建方の現場や大型車輌の入れない隘路でかつ建物面から品物の距離が遠いときに活躍します。

詳しくはこちら

まとめ

今回の施工は現場調査→許認可取得→施工(手配含む)まで一式を自社で行いました。

ピタゴラスクレーンでないと出来ない現場だったので改めて性能の凄さを感じさせられた一日となりました。

2023.12.11

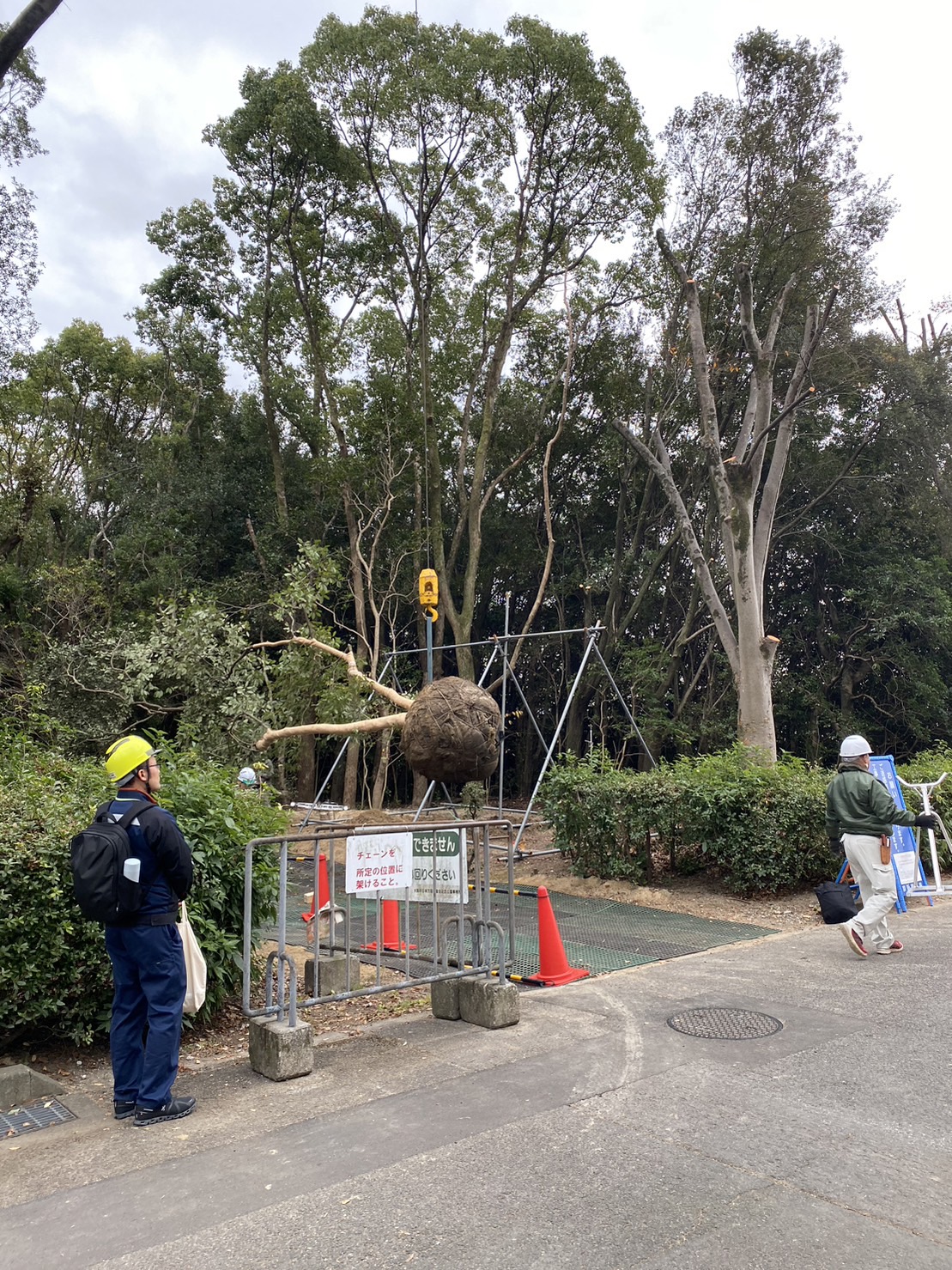

2025年大阪・関西万博【静けさの森】植樹工事(万博記念公園)

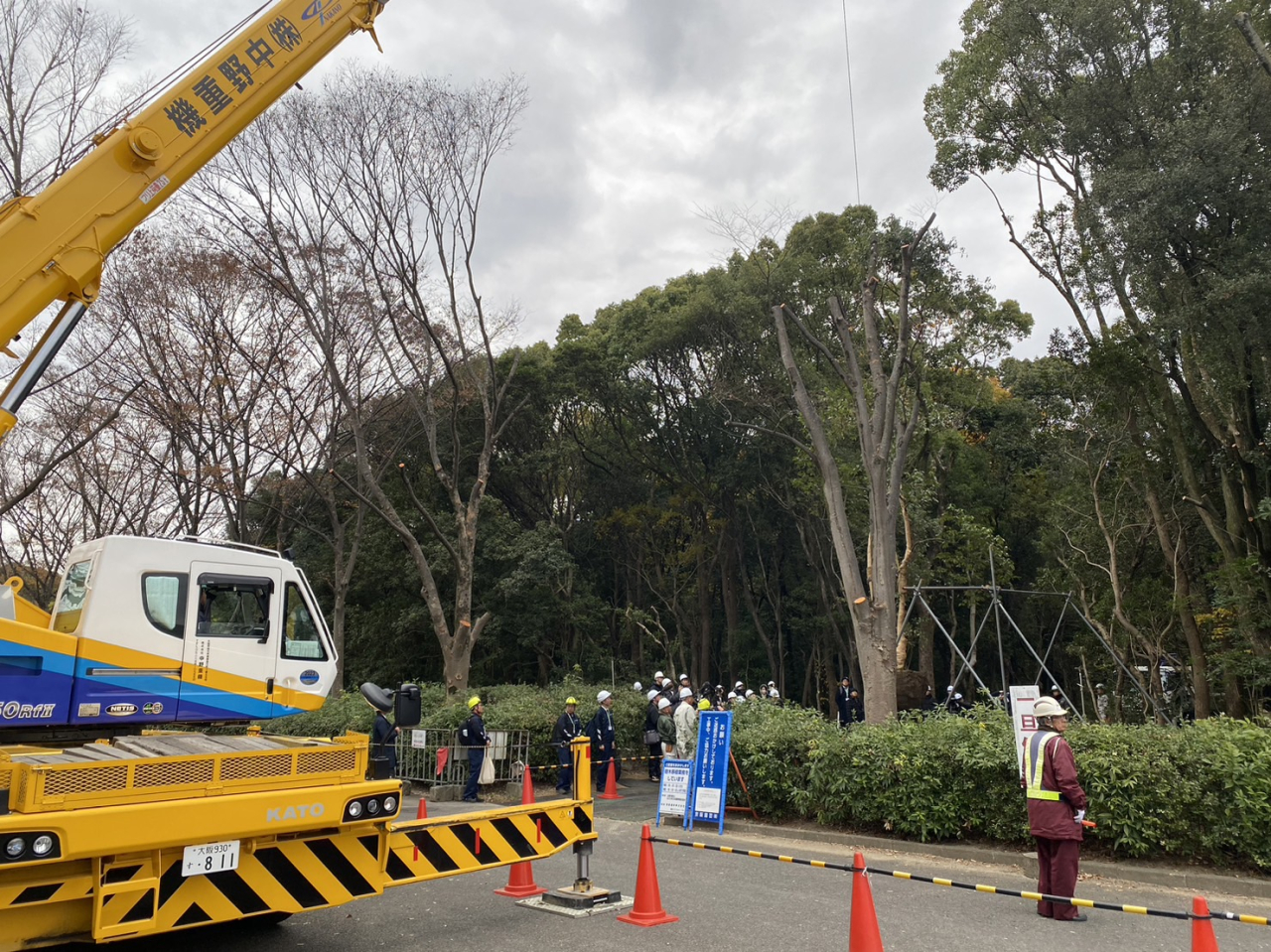

2025年大阪・関西万博で、会場中心部に設置される【静けさの森】の植樹工事に我々、中野重機も携わらせて頂きました。

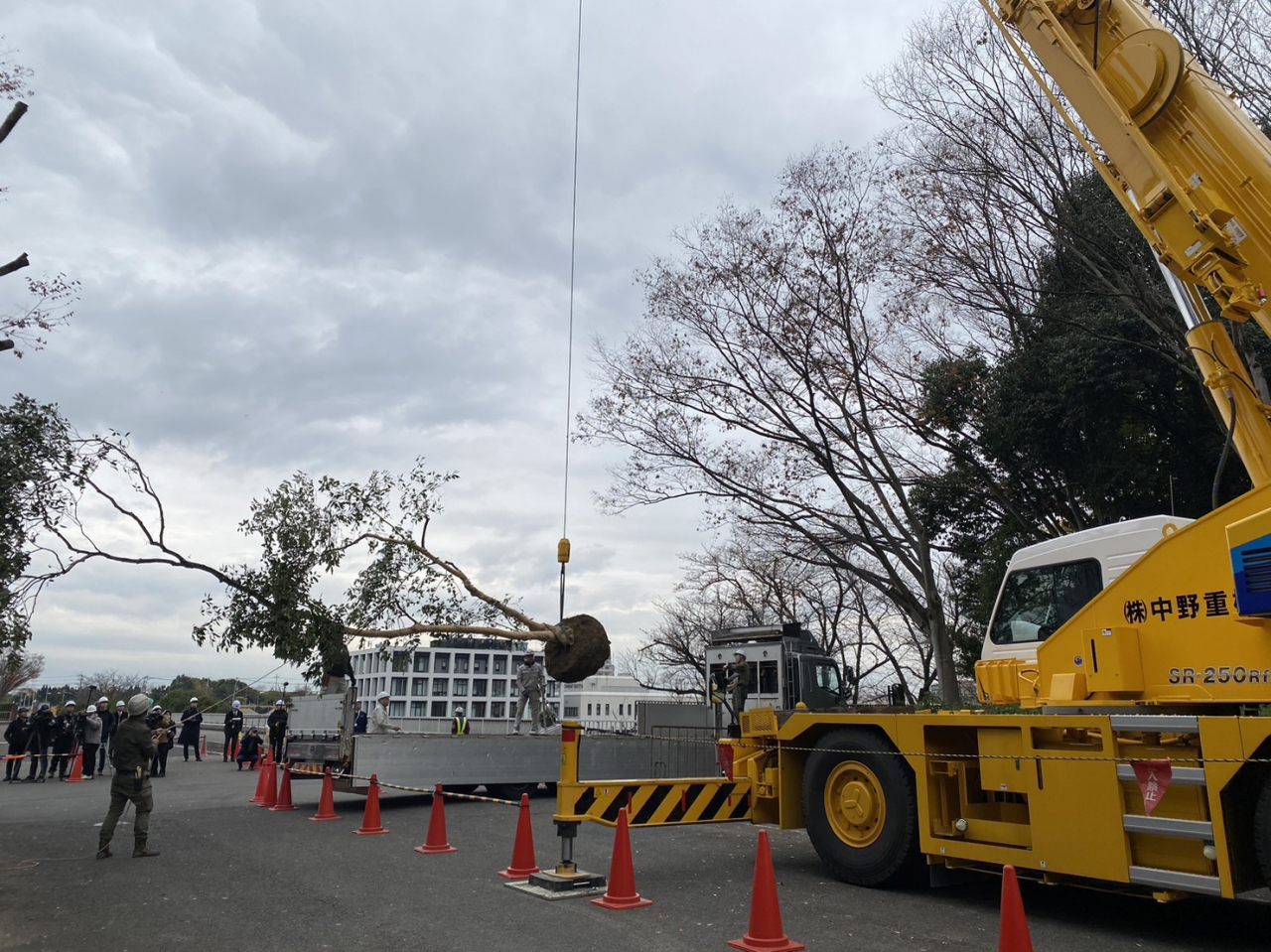

当日は1970年に開催された大阪万博の会場跡地・万博記念公園から【第1号】となるモチノキを移植。

他にも大阪市内の各緑地公園などから計約1,500本を植樹し、

万博テーマ【いのち輝く未来社会のデザイン】に沿って生命力あふれる自然の中で憩える場を目指すそうです。

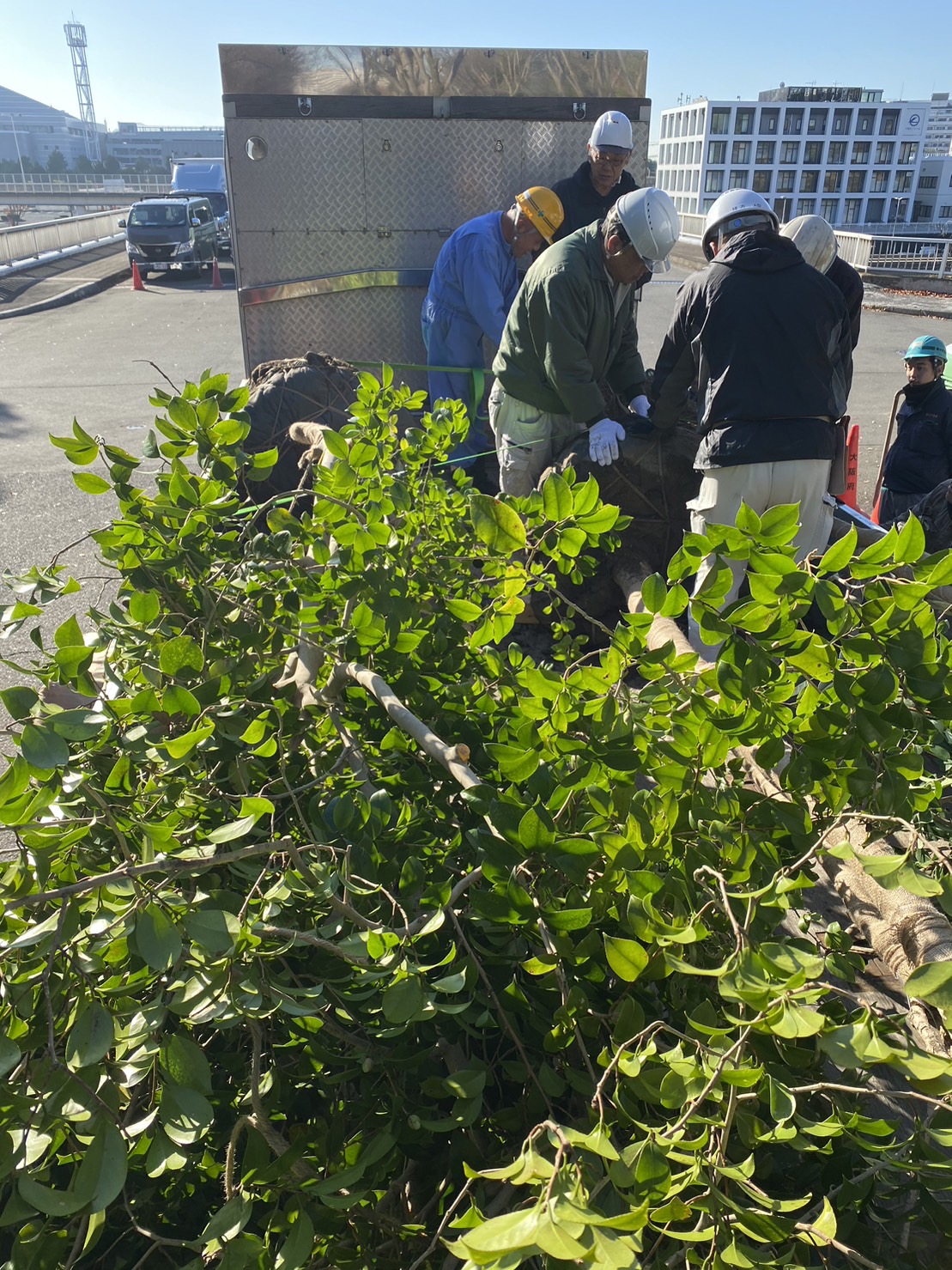

今回、使用したクレーンは25tラフタークレーンです。

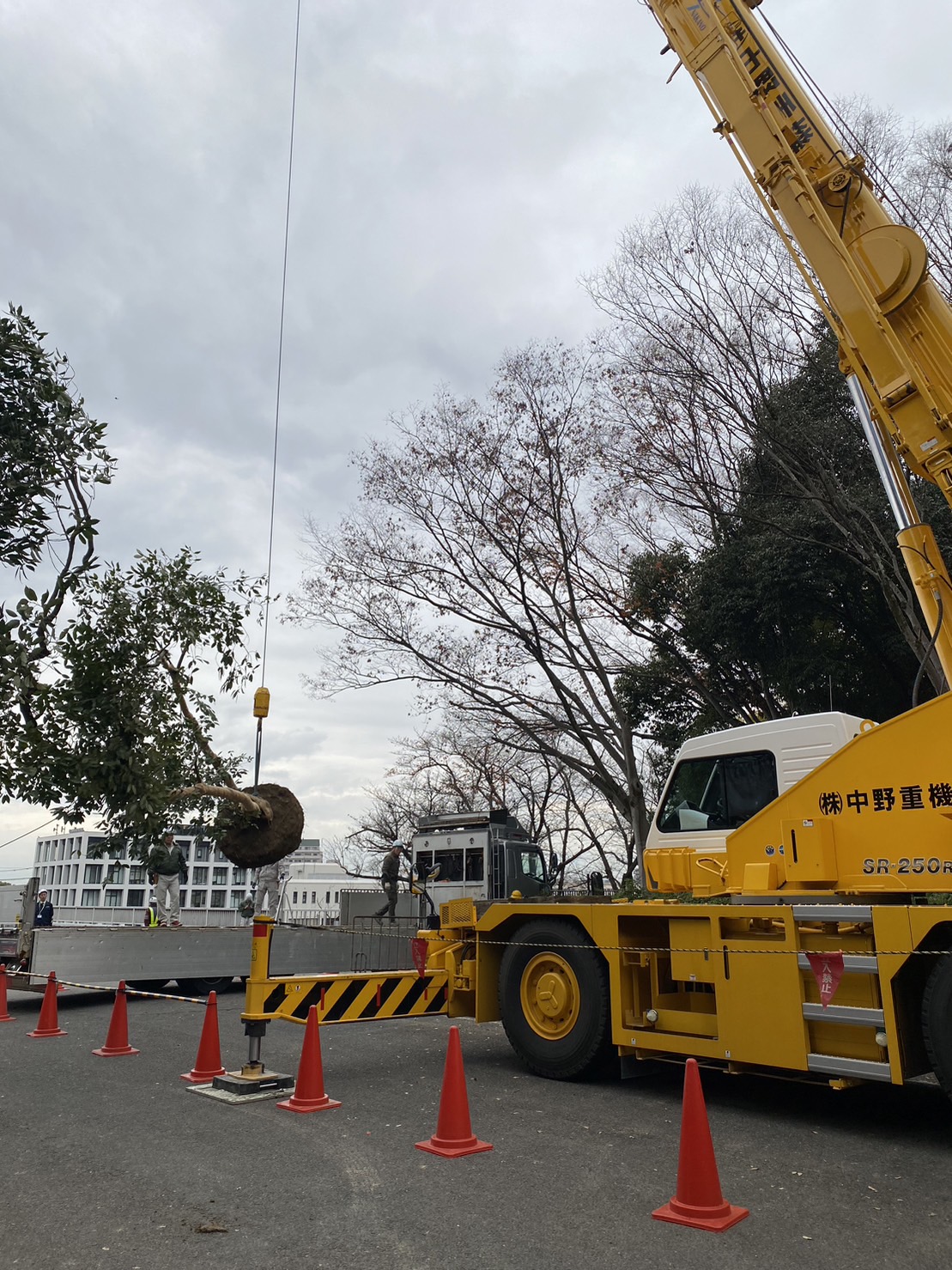

樹木重量が約1.5tもあり密度の高い樹木ということを改めて知る事が出来ました。

別日には約4m~8mほどの樹木を複数本移植しており、

日々着々と夢洲万博開催に向けて間伐予定の樹木を移植しております。

これからも植樹工事の進捗を更新させて頂く予定で御座います。

2023.11.07

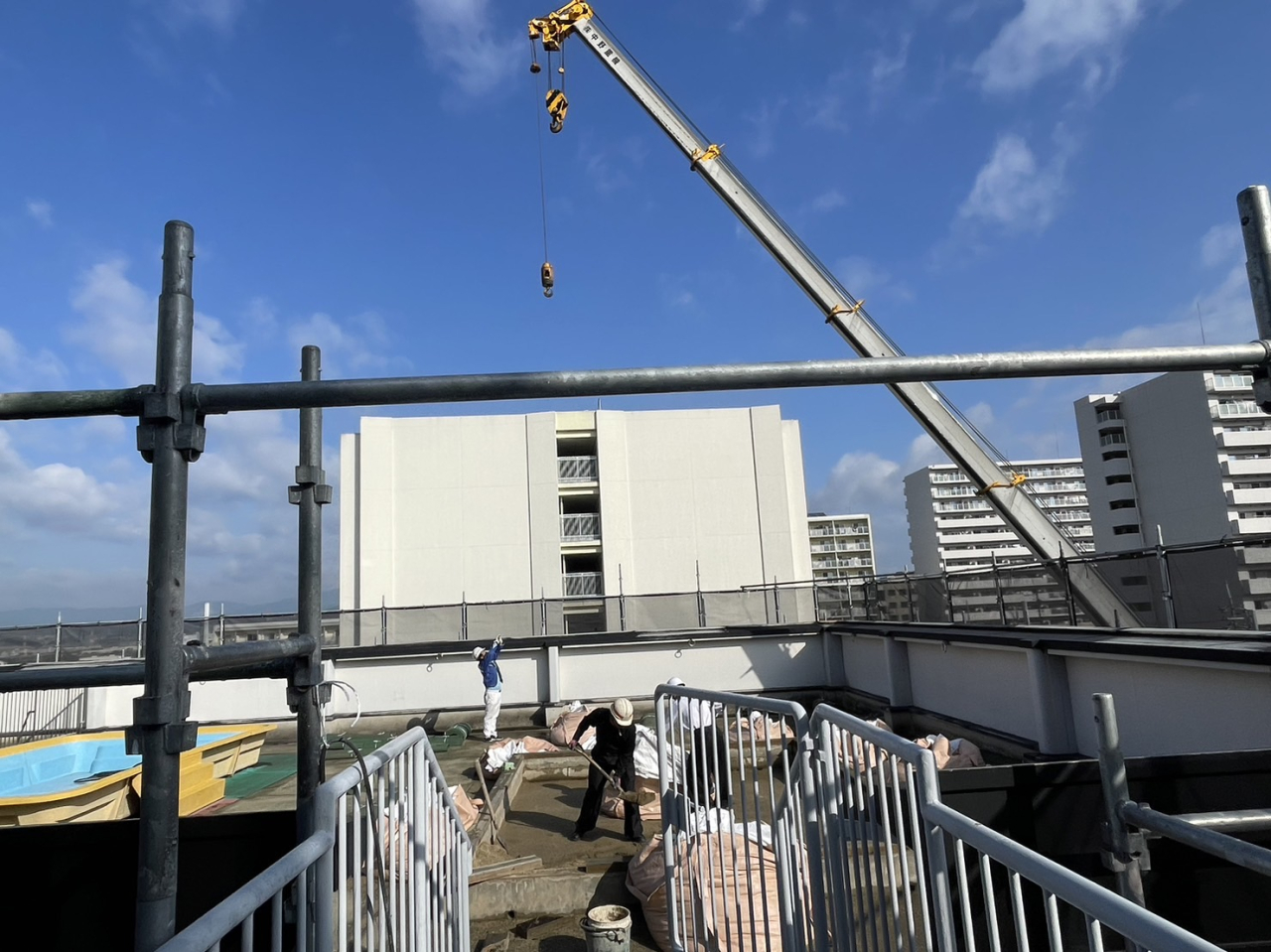

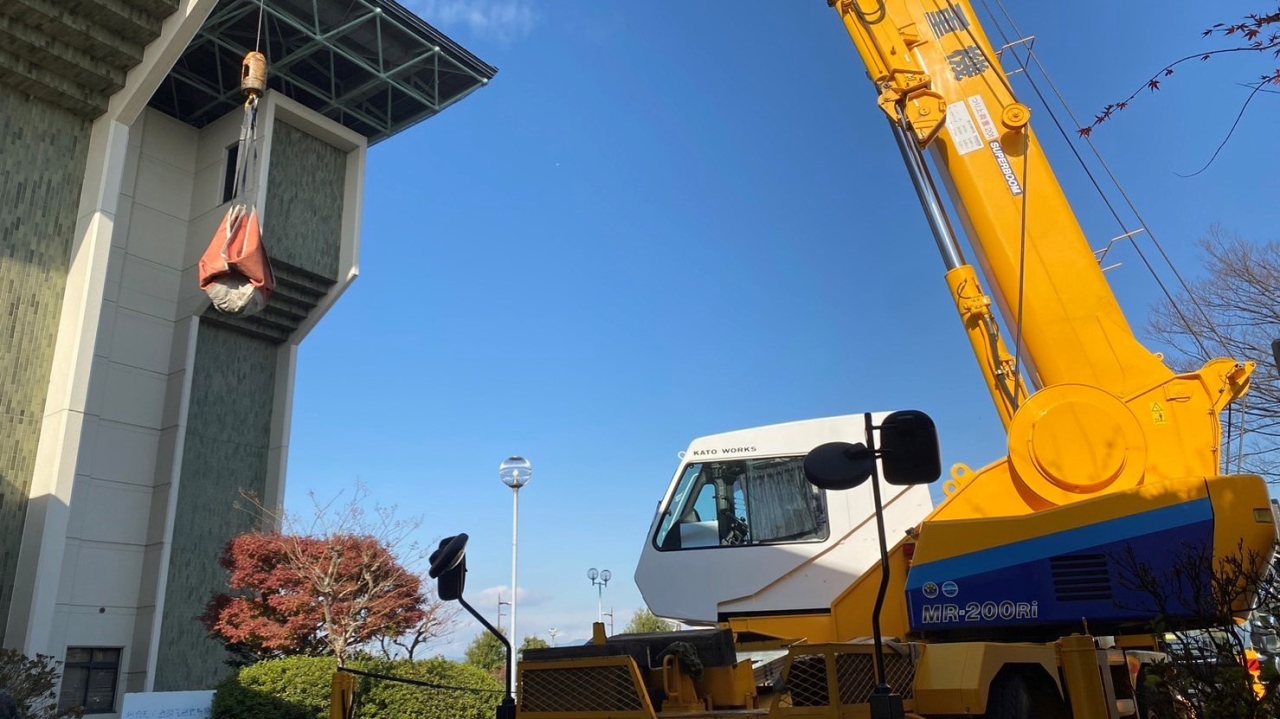

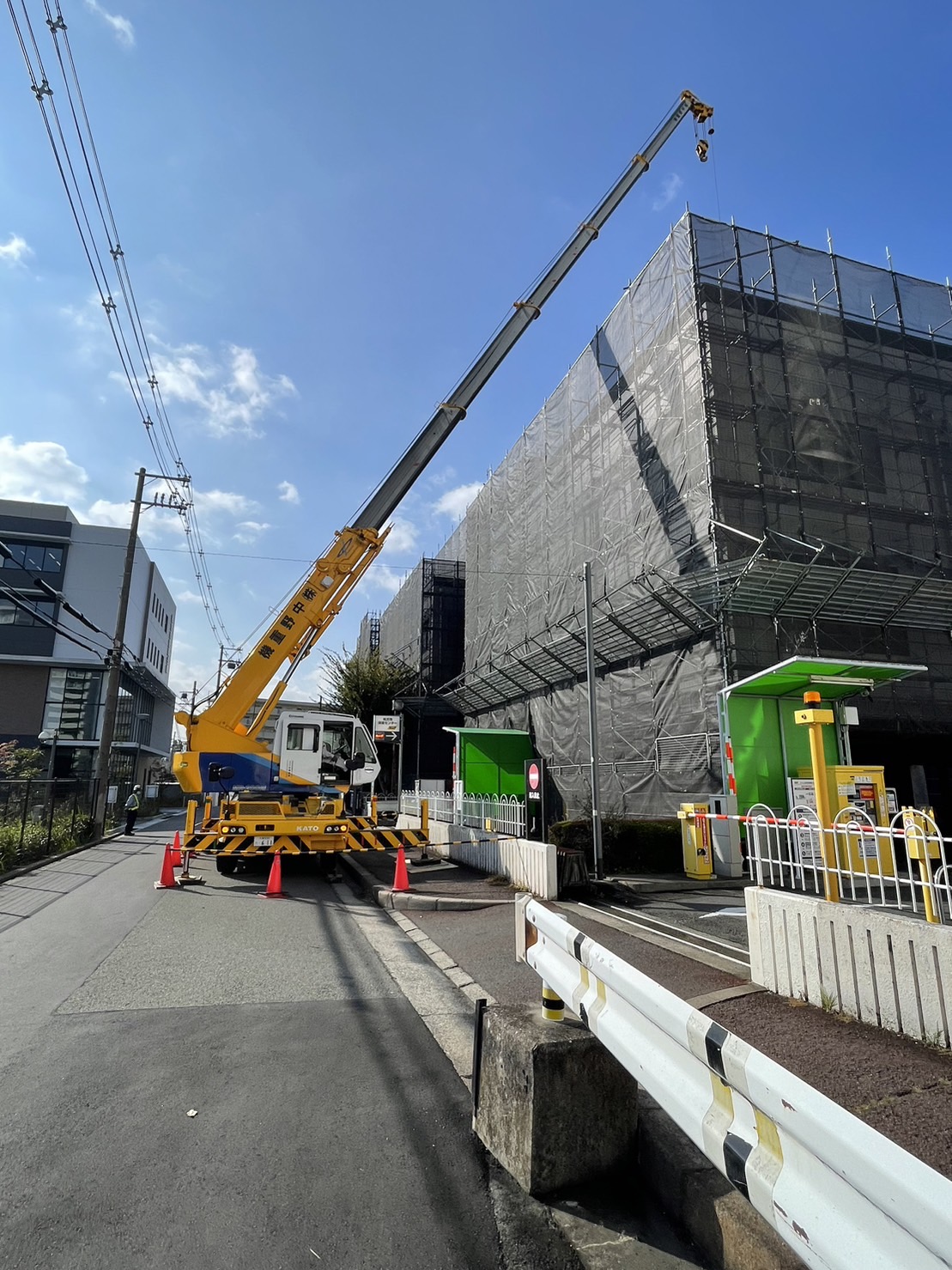

屋上砂場揚重作業(枚方市保険センター)

今回は地元枚方市での揚重作業をお伝えさせて頂きます。

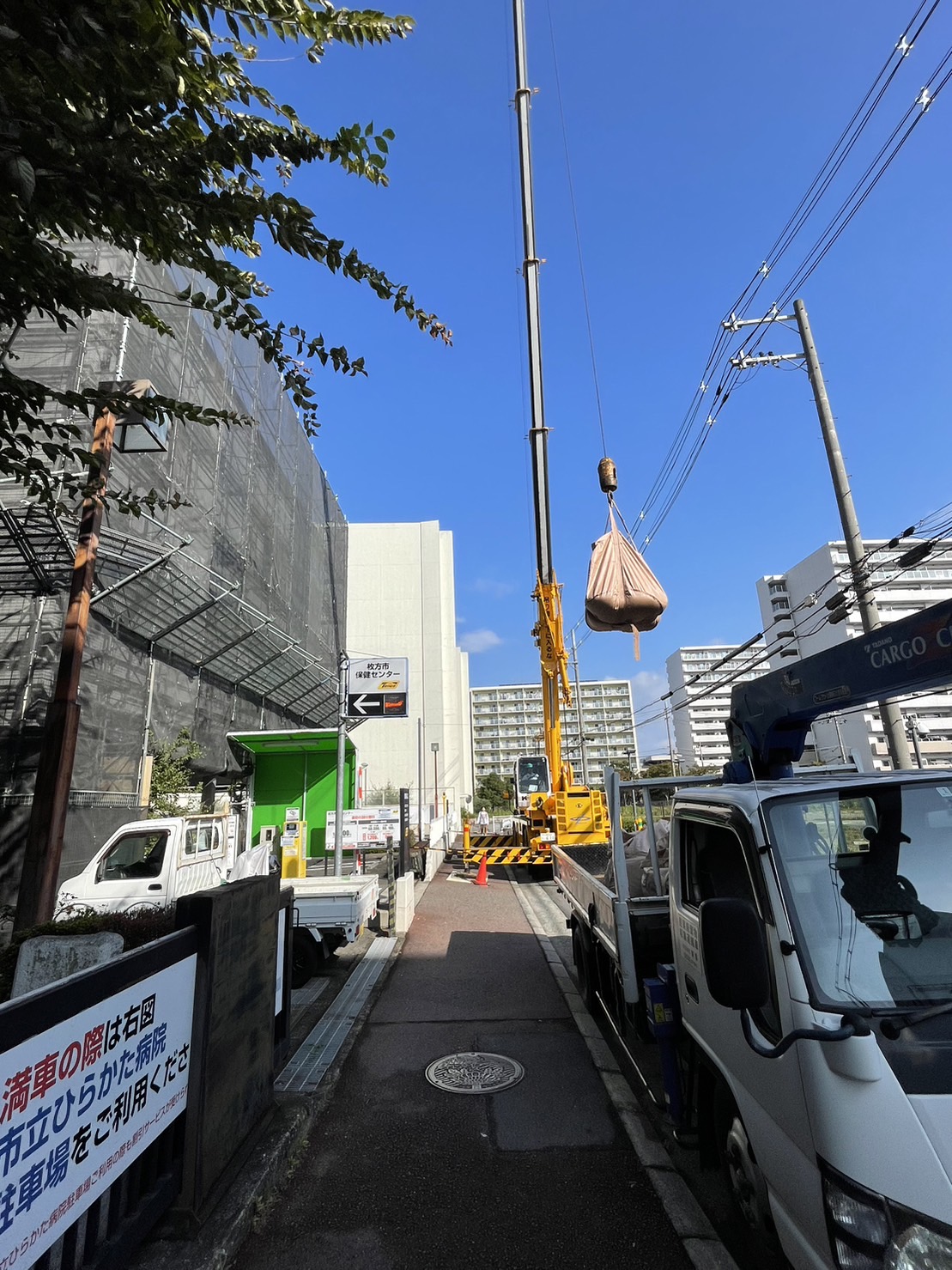

枚方市保健センター屋上に設置されております砂場の砂搬出作業です。

こちらの施設では地域の子育てイベントなどが多く開催されており、

屋上にはプールや砂場がある為お子様たちが普段から楽しく遊ばれているのだと想像する事が出来ます。

今回、使用したクレーンは20tラフタークレーンです。

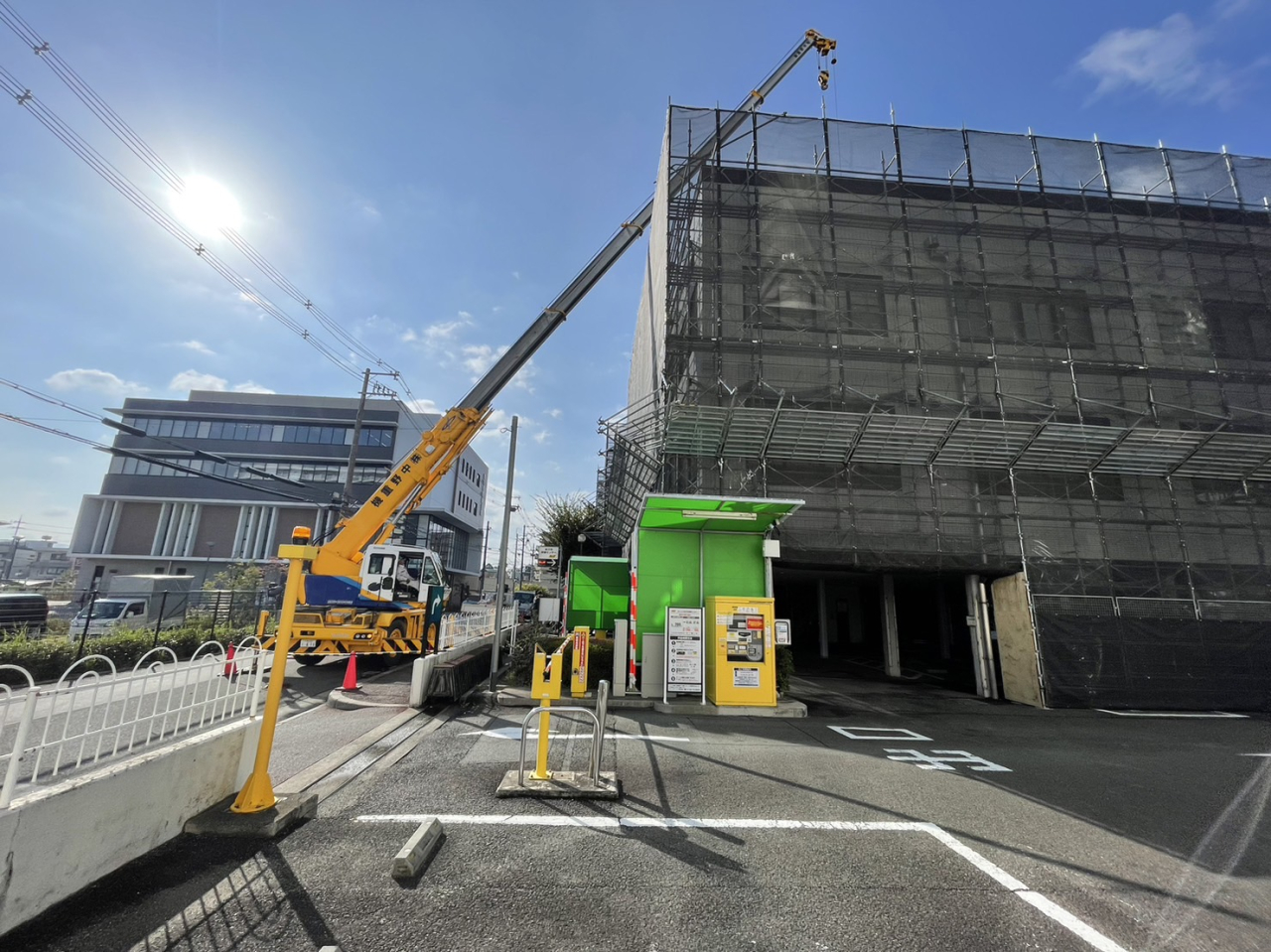

20tラフタークレーンでの作業を決めた理由として現調で採寸をしてCADを作成し、クレーンの性能表と見比べた結果から判断をさせて頂きました。

歩道と車道には段差があったためアウトリガーで高さを調整し車体を水平に保ちます。

またアウトリガーを歩道に直接張り出すと割れてしまう可能性があるので鉄板を敷き作業に取り掛かります。

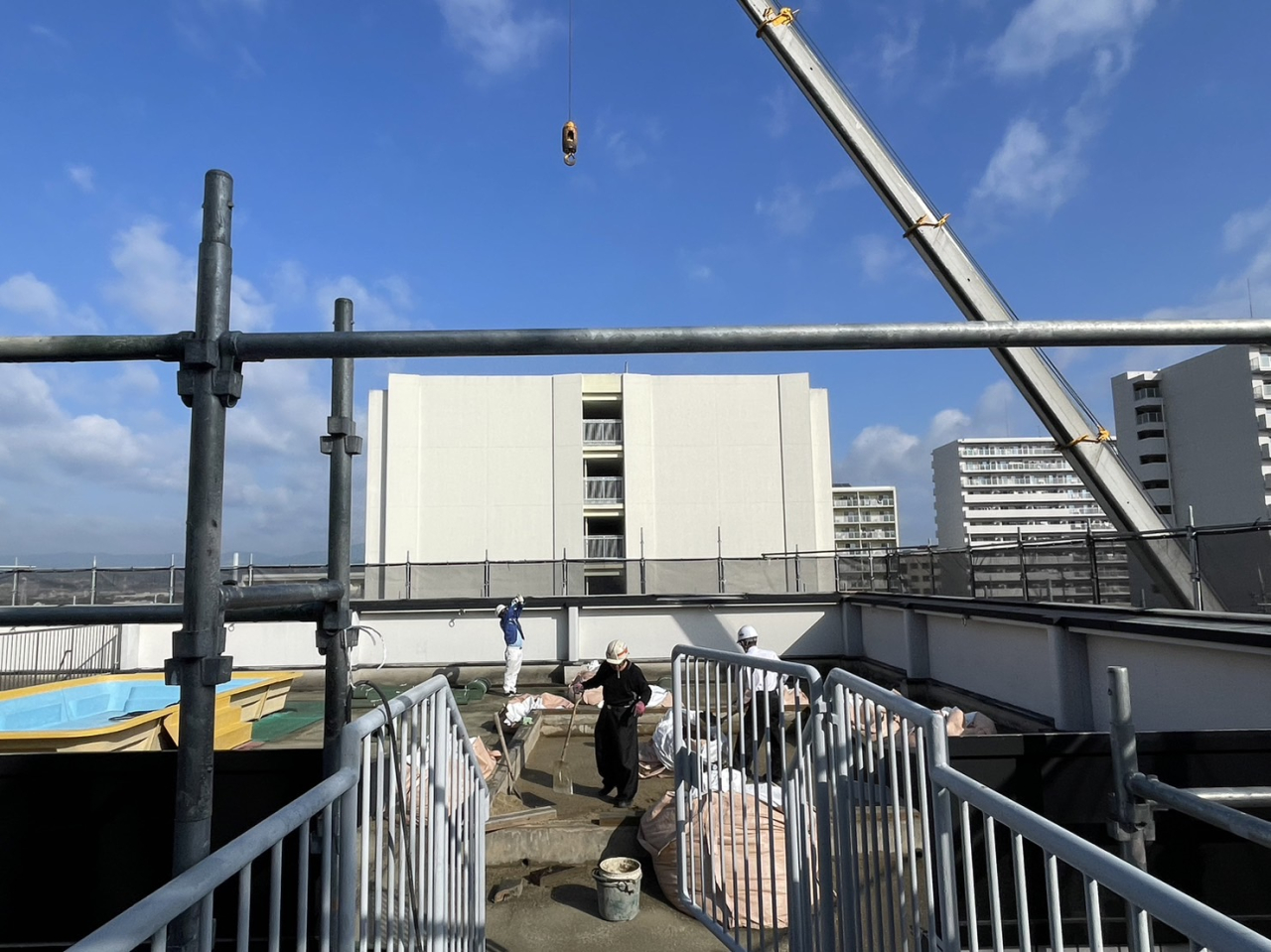

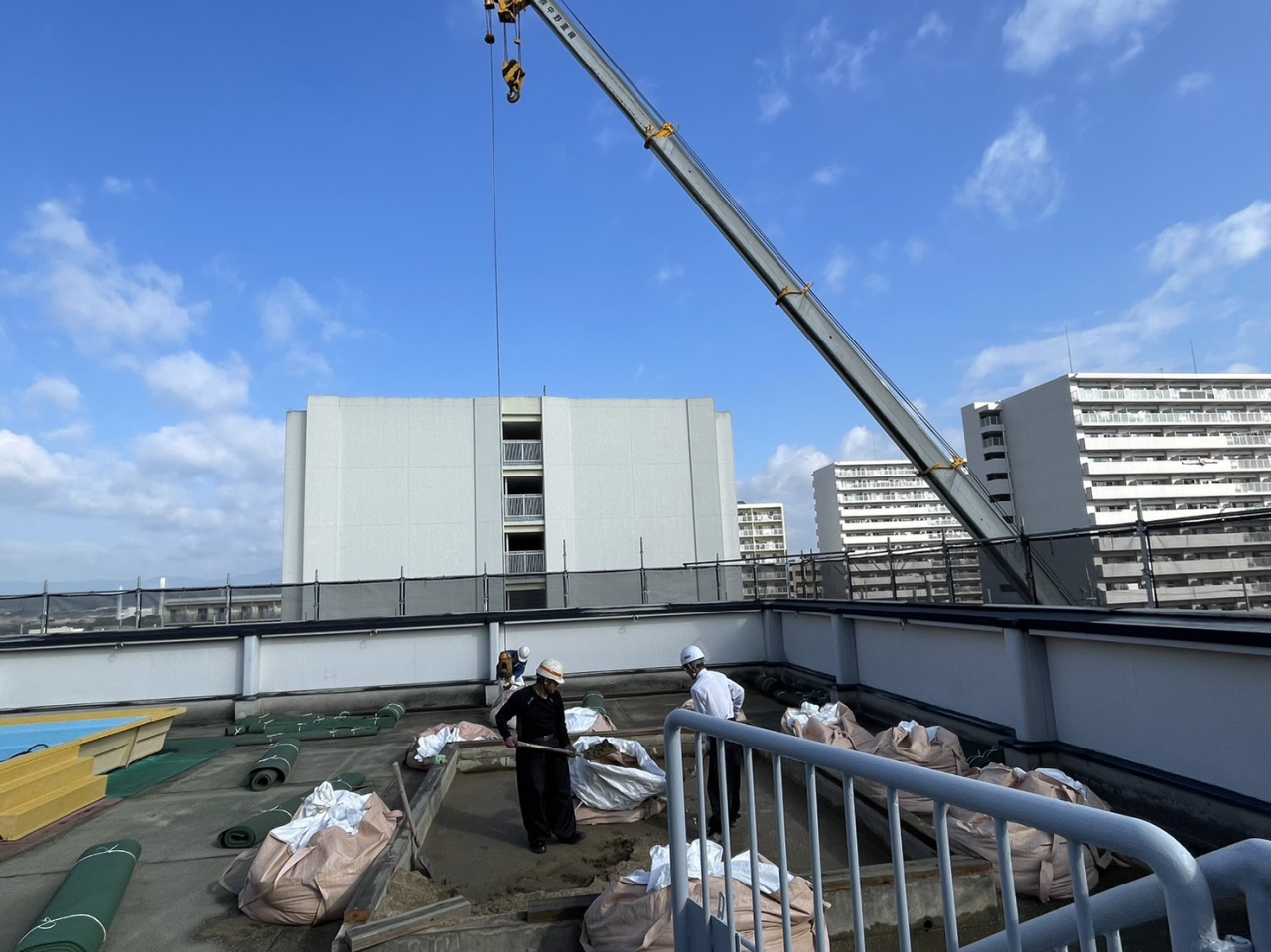

屋上では作業員の方々がトン袋へ砂を八分を目安に詰めてくださってます。

そして準備ができたものから揚重搬出を進めていき今回も無事に作業を終える事が出来ました。

次回は新しい砂を搬入させて頂く予定で御座います。

2022.12.19

枚方巡業楊重作業

2022年12月12日に枚方の枚方総合体育館で開催された枚方巡業、新型コロナウイルスの影響で大阪では5年ぶりの開催になりました。

企画としてもかなり練られた内容でした。1つは相撲甚句で江戸時代末期から続く七五調の独特な語り口が魅力の囃子歌でした。

続いて初っ切りという禁じ手を面白おかしく紹介する見世物で大人から子どもまでとても楽しめました。

そして最大の見どころは何といっても取組、いつもは画面越しで見ていた力士の方々が目の前で繰り広げる熱戦、かなり衝撃を受けました

その中でもお隣の寝屋川市出身である宇良幕内も参加していました、皆さんも是非応援して上げてください。

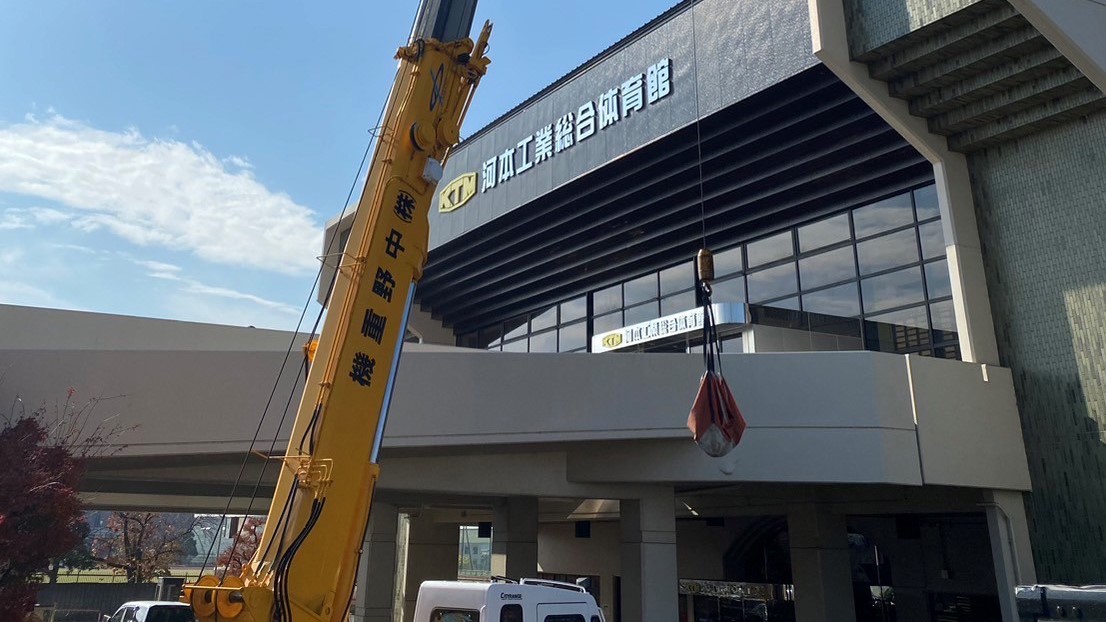

今回の枚方巡業にあたり弊社もクレーン作業をさせて頂きました。

2021.12.23

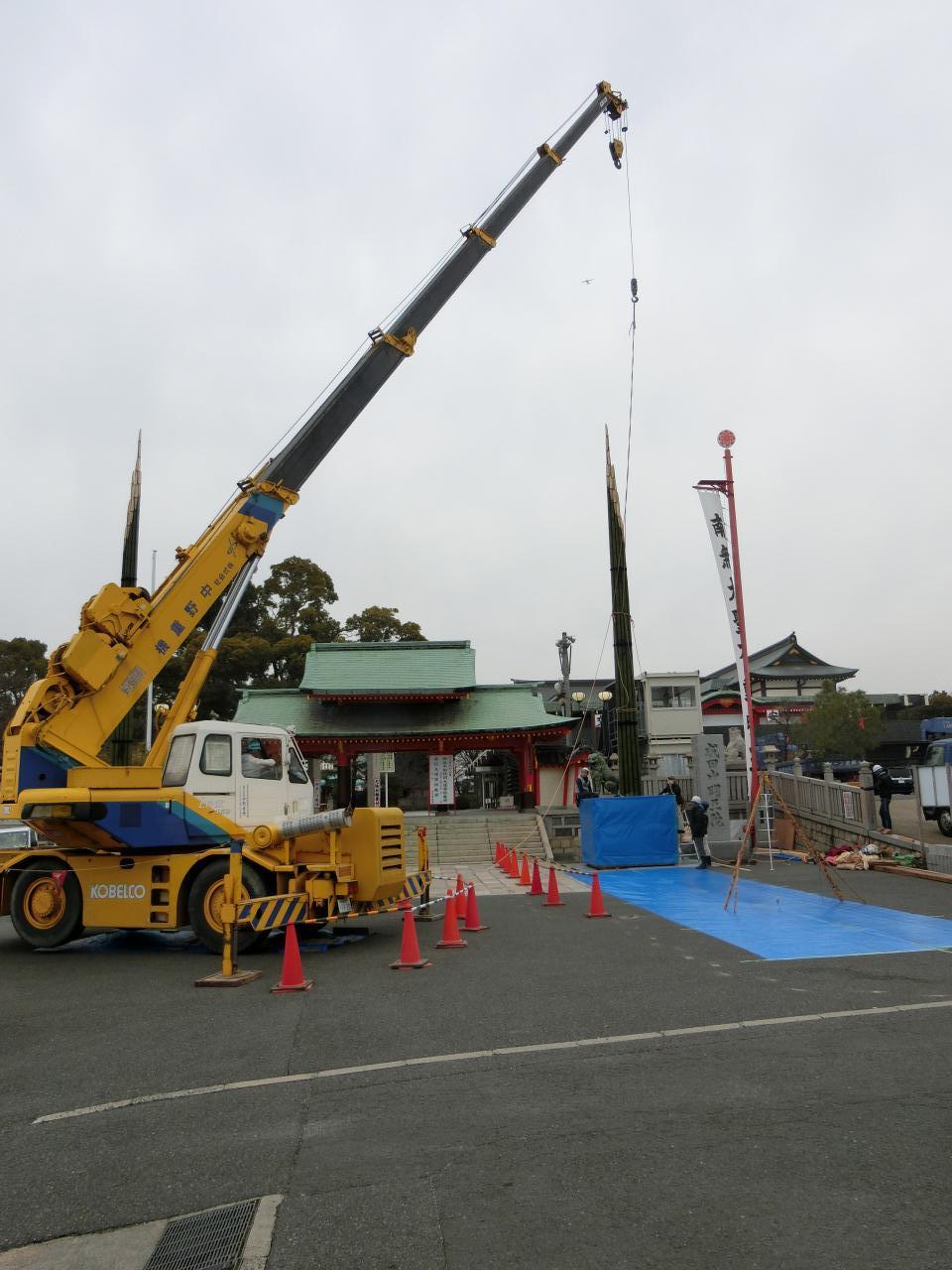

毎年恒例!!門松設置

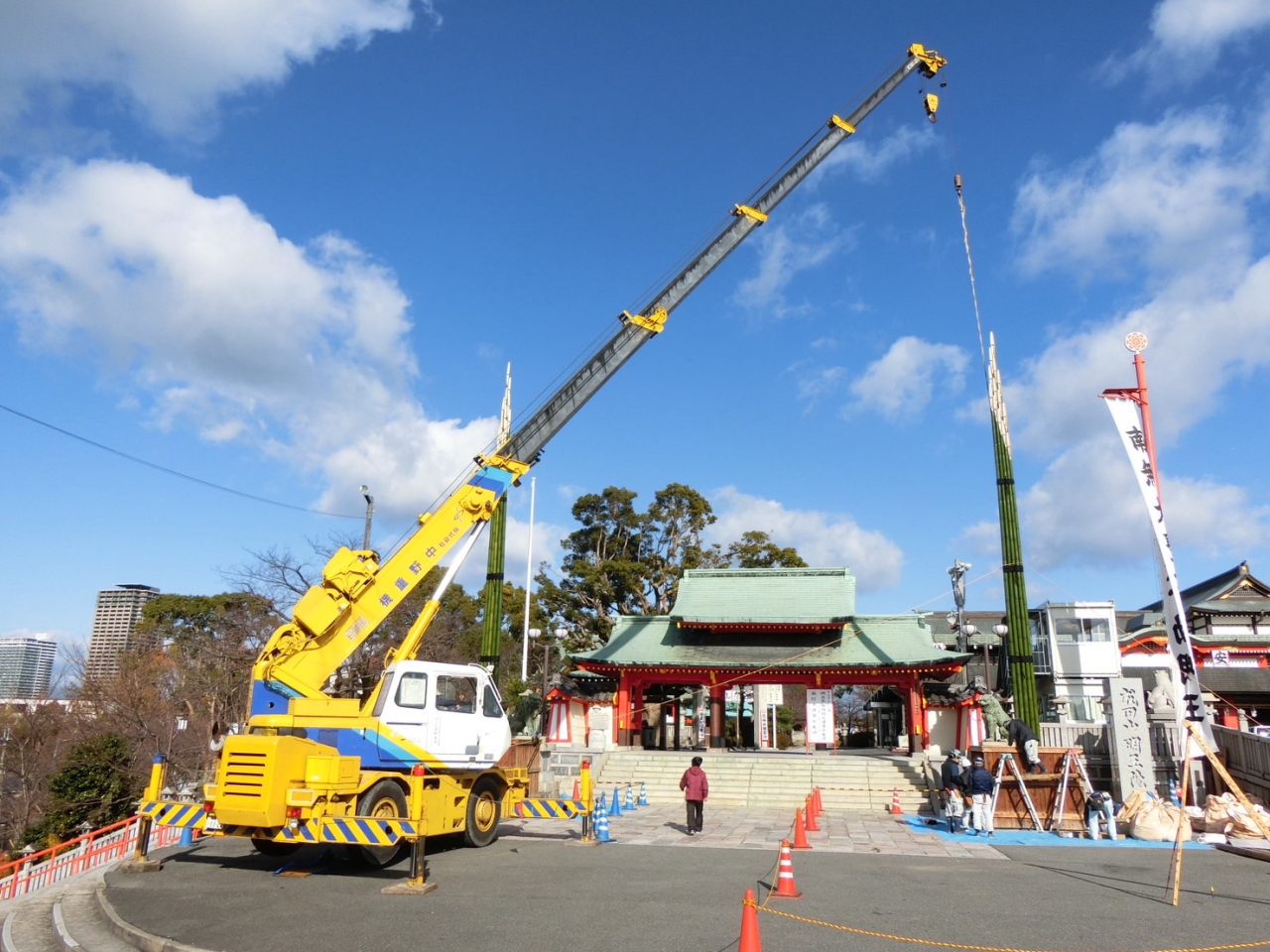

毎年恒例の寝屋川市にある「成田山大阪別院 明王院」で門松設置作業が今年から工事の為、数年間中止となりました。

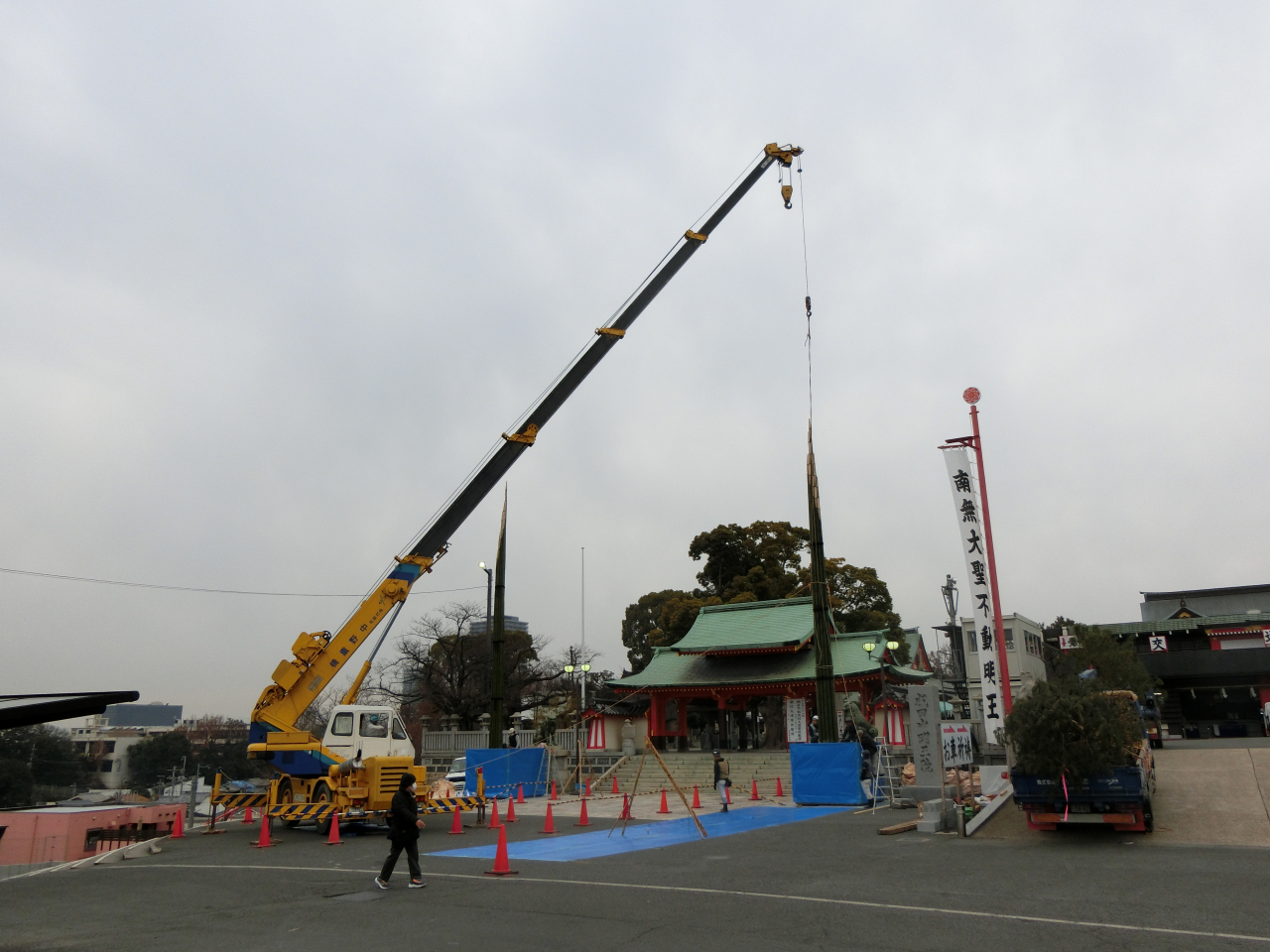

オペレーターの中でもこの作業が今年の終わりを告げるように感じる方がおられたりと毎年の恒例だったので残念です。
昨年の作業の様子となりますが載せさせていただきます。また工事が終わりさらにパワーUPした門松が設置されることを期待しておきます。
弊社で作業を行った際にはまた載せさせていただきます。

1

2021.07.31

樹木移設作業

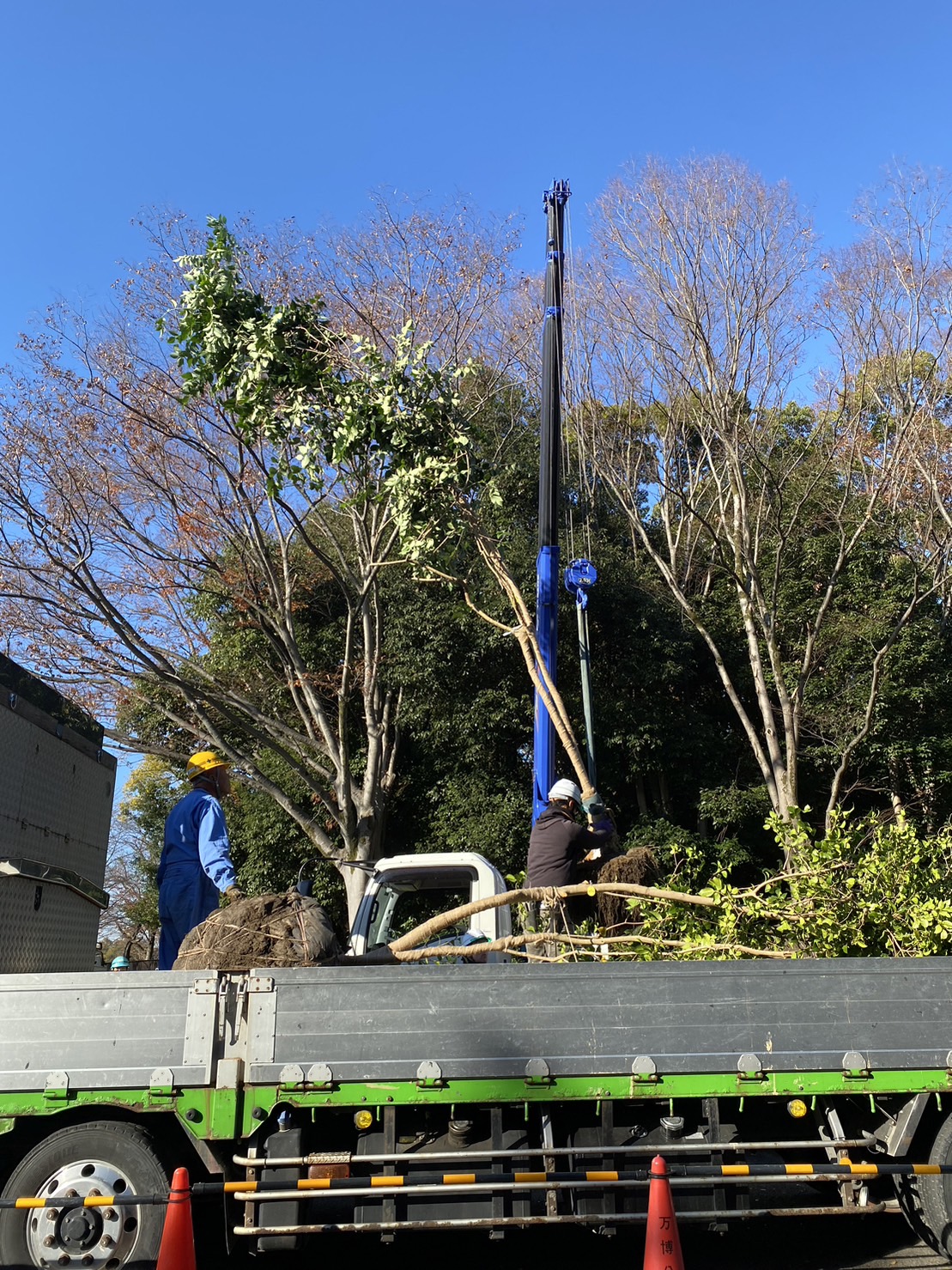

2021年7月樹木移設作業

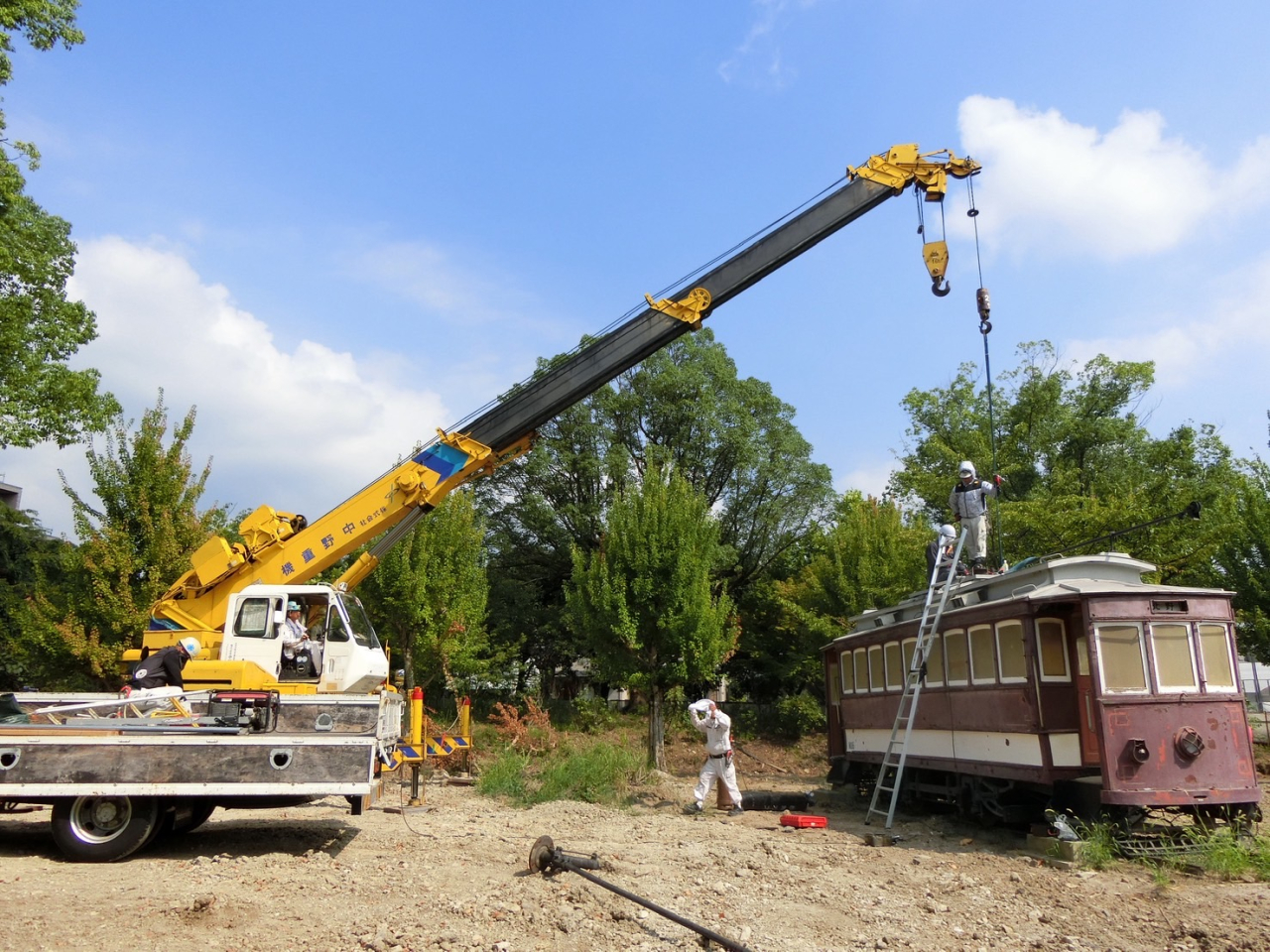

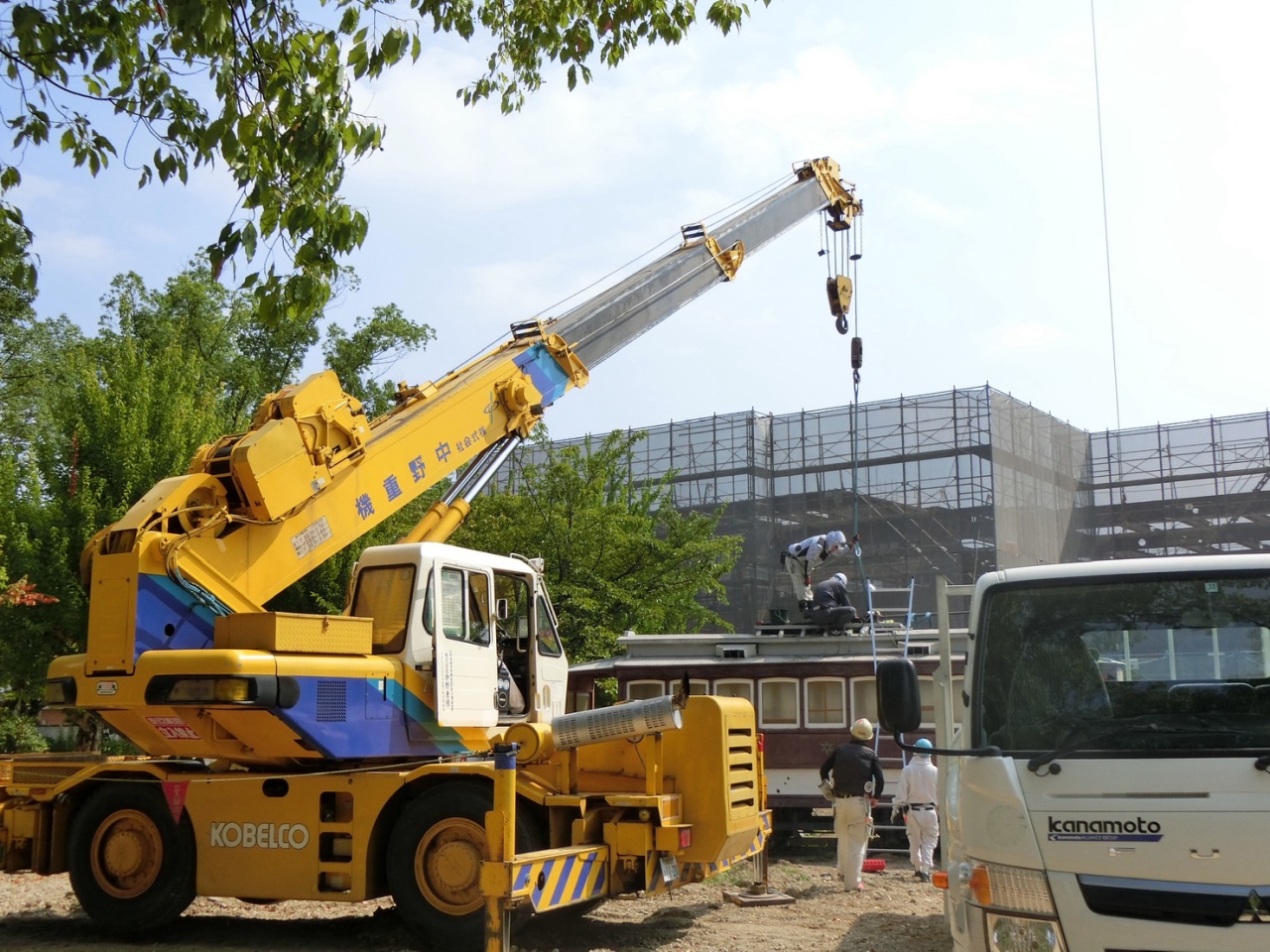

枚方で樹木の移植作業を行いました。
地盤が弱いところだったので弊社の敷鉄板を8枚運搬し据付を行いました。

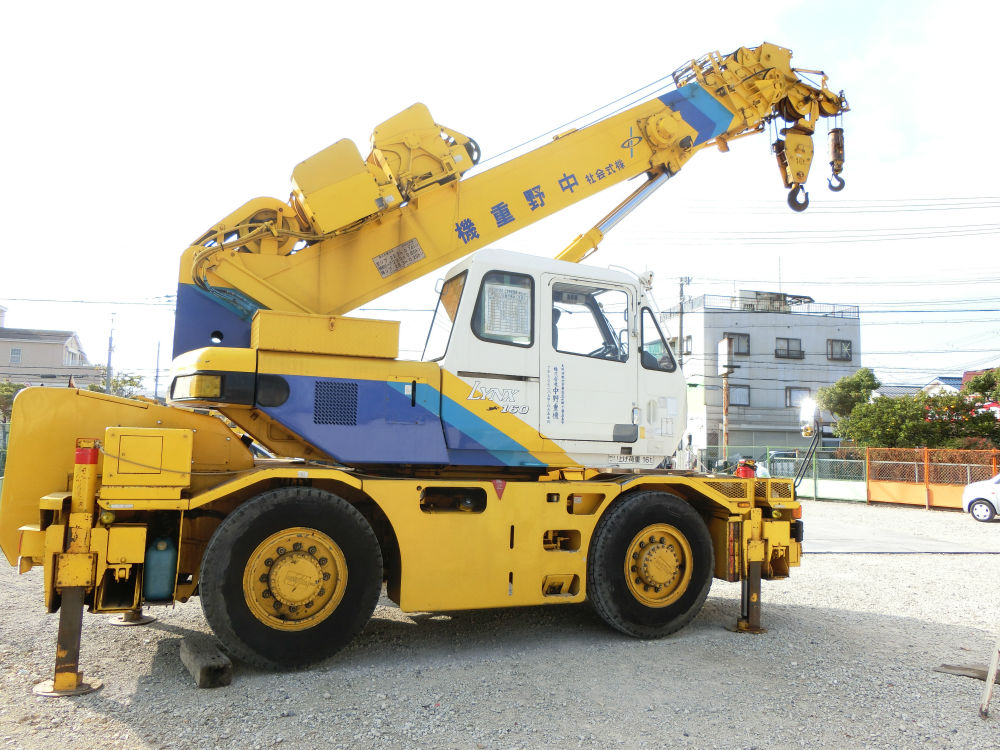

16tラフタークレーンを使用して作業をおこないました。とても立派なマツでした。
樹木の移設作業は何度見てもドキドキしてしまいます。
建設揚重だけでなくもっと造園・土木の記事も書いていこうと思います。

           ①据付                        ②揚重

                   ④積込

          ③旋回

     ⑤ 運搬準備完了                         ⑥据付作業

2021.05.15

カルバート据え付け作業

2021年5月半ば

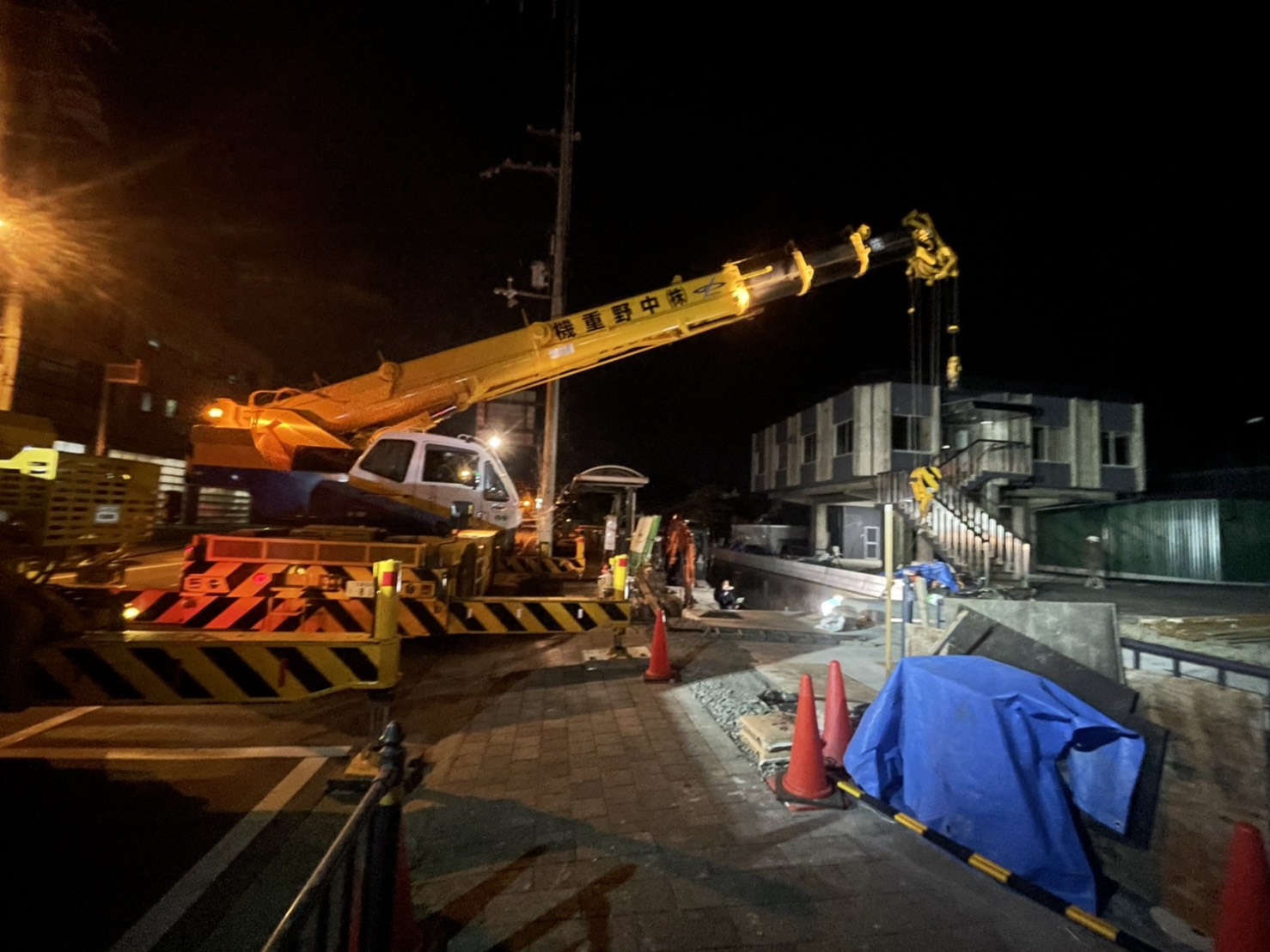

弊社の保有する車輌の中では一番大きな25tラフタークレーンを2台使用しカルバートの据え付けを行いました。

道路使用許可の兼ね合いで夜間作業で行いました。
ラフタークレーンの作業内容としては一台は高圧線越しに品物を仮置きし、もう一台で電話線の下から荷取り、据え付けを行いました。
両作業ともに揚重する際にブームが線に触れることのないように無線機で合図を行いながら慎重に作業を行いました。
クレーンでの作業は全二日工程で合計12個のカルバートを据付ました。
